Projekt: Neubau Feuerwehrgerätehaus
Hier informieren wir sie über den aktuellen Stand der Planungen, zeigen ihnen Bilder der Entwicklung und lassen sie so die Projektumsetzung miterleben:
Webcam:

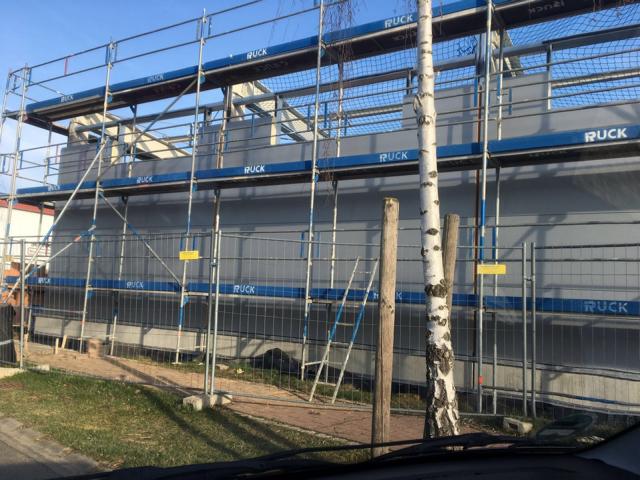

Chronologie des Neubauprojekts [2014 - Heute]:

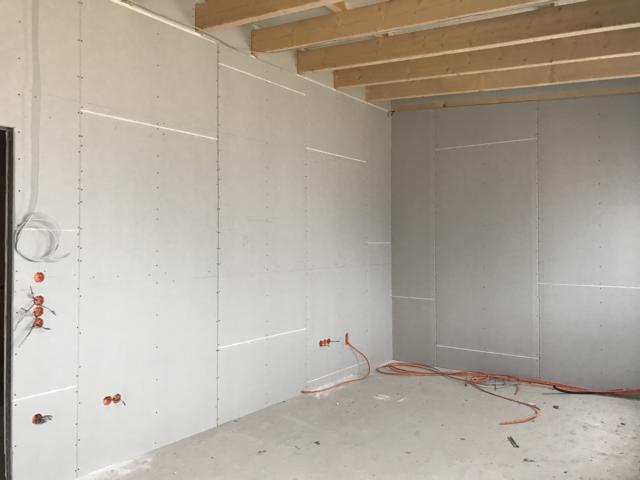

Datum | Sachstand |

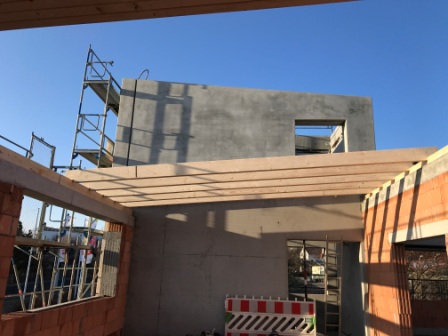

2017 | |

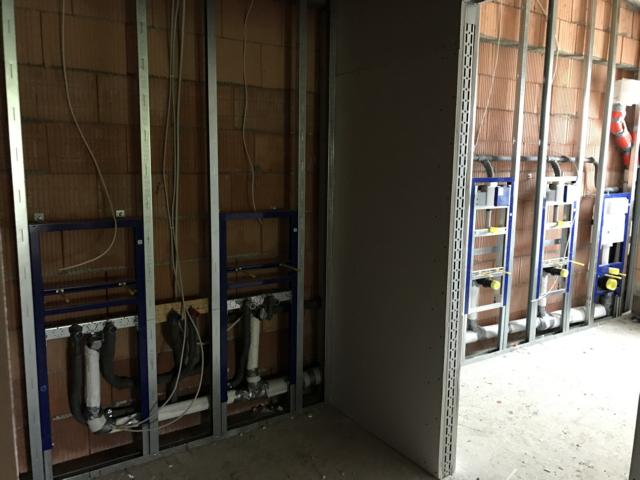

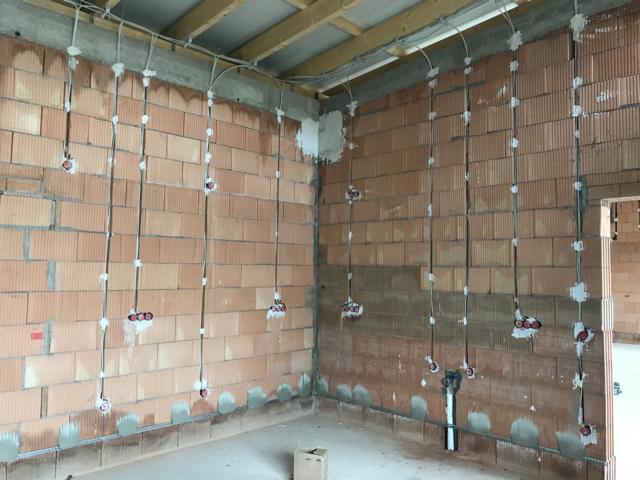

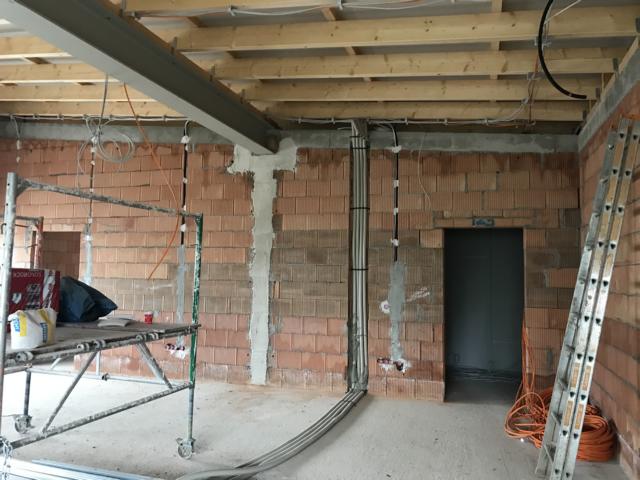

05.05.17 | Im OG sind alle Elektro- und Sanitärinnenwandinstallatinen abgeschlossen und die Wände mit Gipsplatten verschlossen. |

18.04.17 | Der Kran wird abgebaut |
04.04.17 | Der Innenausbau beginnt - die ersten Trockenwandständer werden montiert |

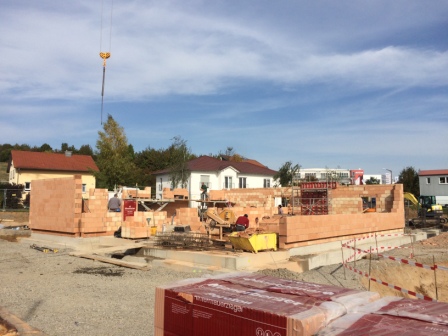

29.03.17 | Beide Dächer sind geschlossen! Der Bau ist wetterunabhängig |

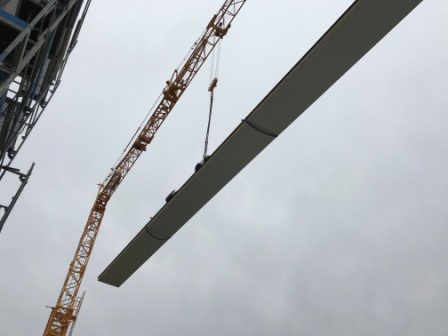

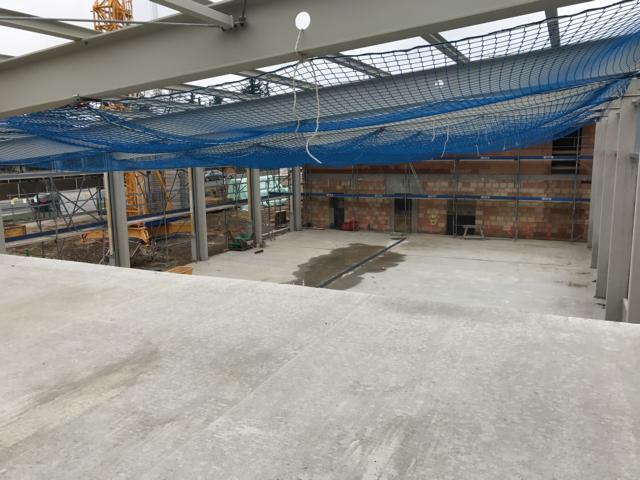

08.03.17 | Die Dachdecker beginnen mit ihren Arbeiten am Massivbau. Parallel dazu werden die Bodenarbeiten für die Fertiggaragenfundamente begonnen. |

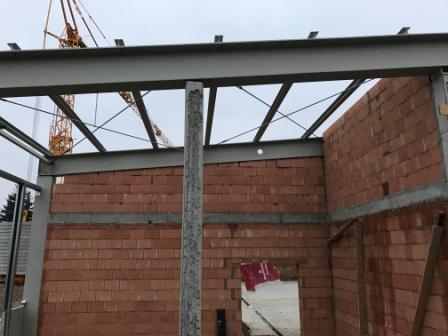

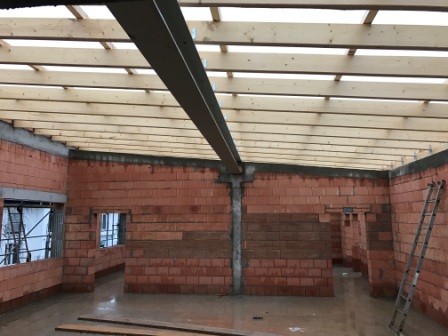

14.02.17 | Die Zimmerleute schlagen die Holzbalken auf das Dach auf. |
02.02.17 | Das Wetter wurde nun wieder so warm, dann nun endlich auch am Massivbau die letzten Betonierarbeiten durchgeführt werden konnten |

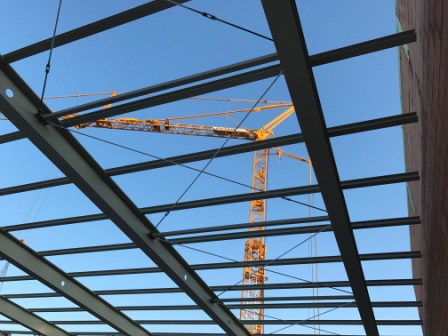

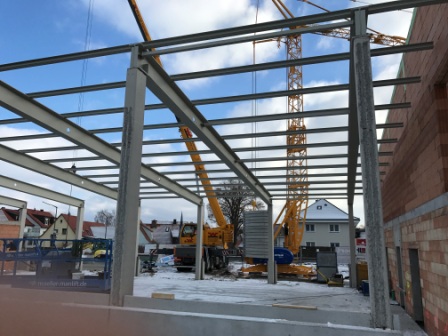

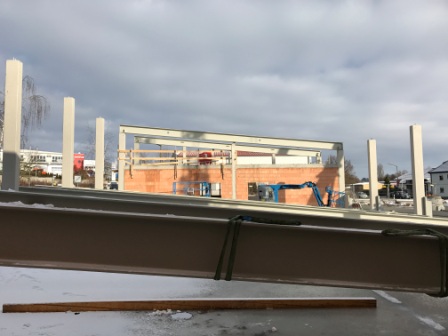

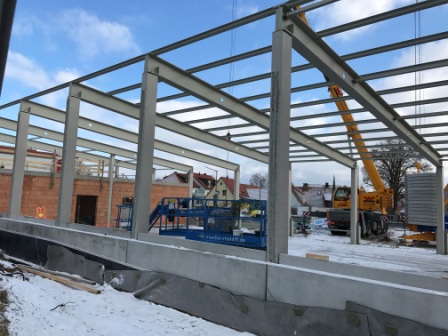

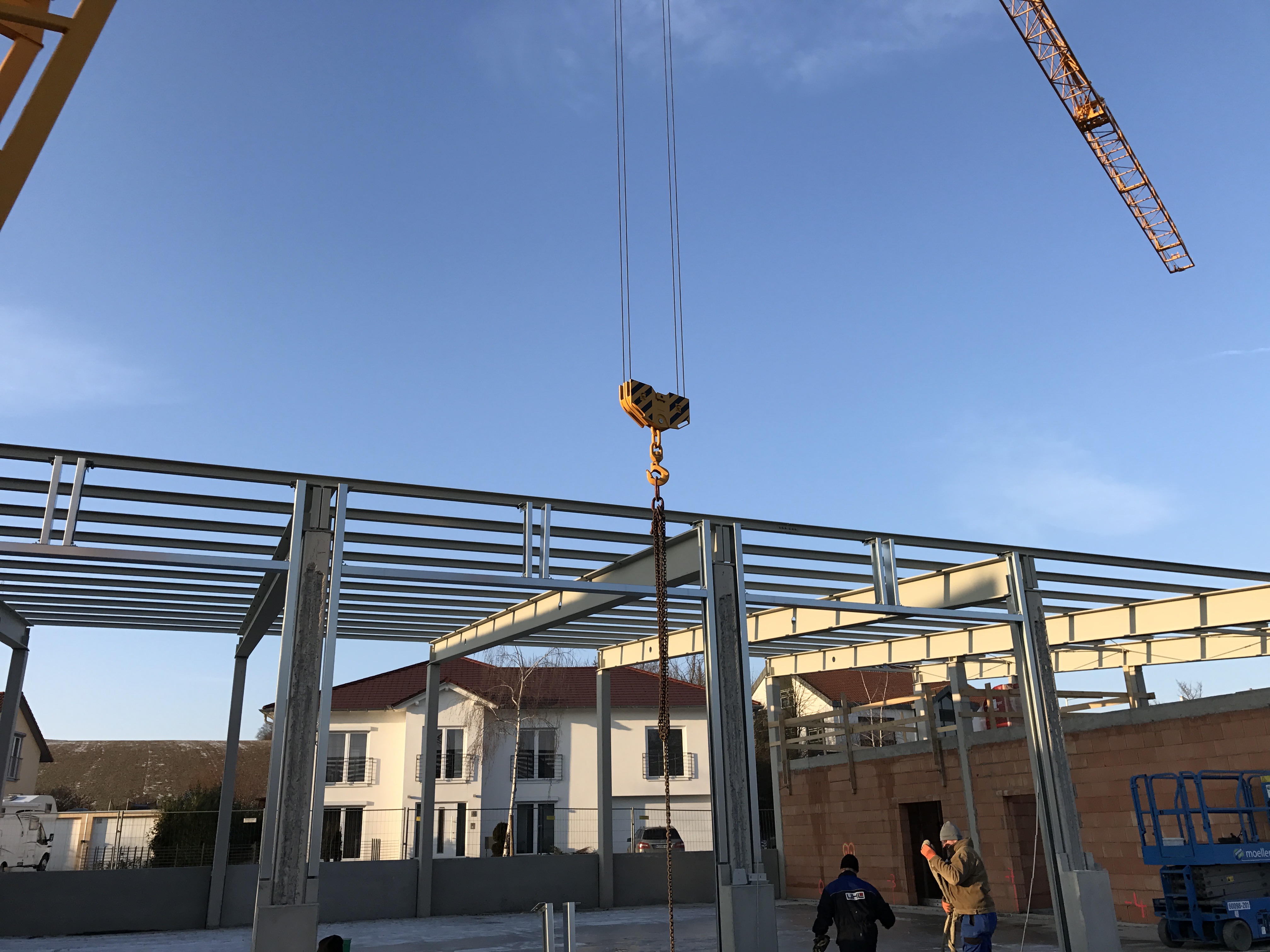

16.01.17 | Eine Kaltfront von bis zu -15 Grad verzögerte die Wiederaufnahme der Baumaßnahmen deutlich. Letztlich wurde am 16.1. damit begonnen, die Stahlträger für das spätere Fahrzeughallendach zu montieren. |
2016 | |

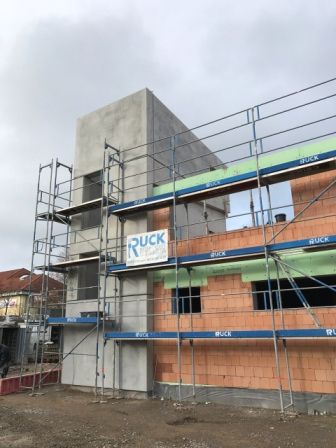

20.12.16 | Letzter Tag im Jahr 2016 auf der Baustelle: Ab sofort ist geplante WINTERPAUSE bis 09.01.2017 |
20.12.16 | Die Feuerwehr gibt als Weihnachtsessen eine Runde Currywurst mit Pommes den Bauarbeitern aus |
20.12.16 | 8. Baustellen-Jour-Fix |

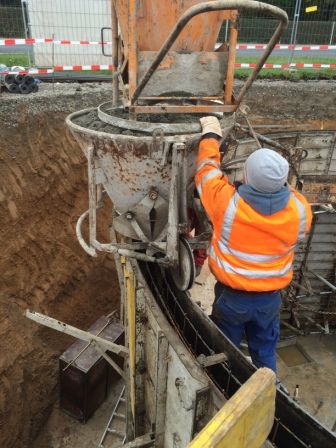

13.12.16 | 7. Baustellen-Jour-Fix |
13.12.16 | Der Treppenhausübungsturm wird gesetzt |
06.12.16 | 6. Baustellen-Jour-Fix |

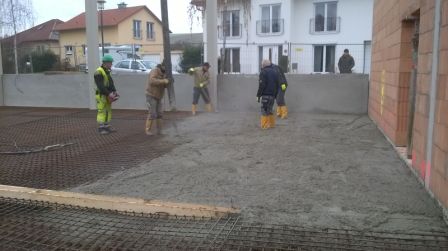

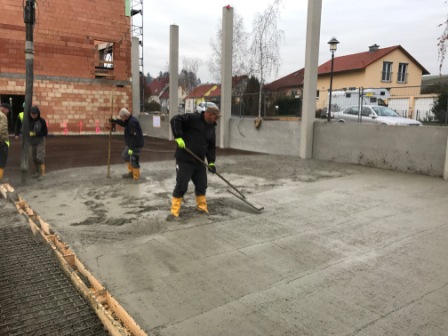

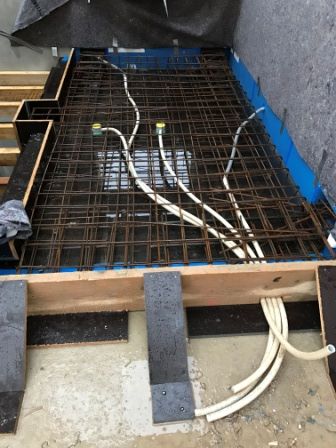

09.12.16 | Die Bodenplatte der Fahrzeughalle wird betoniert |

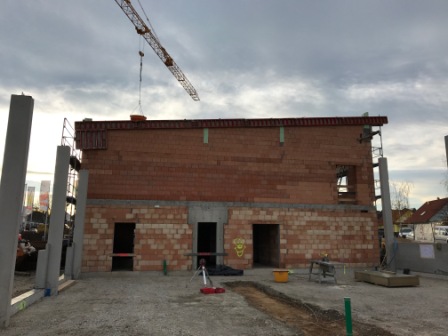

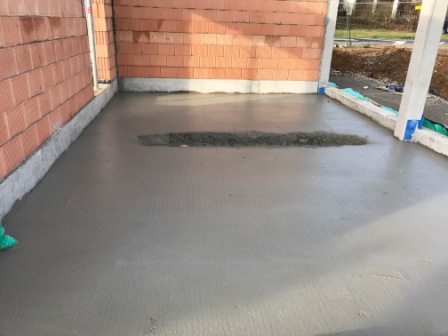

01.12.16 | Das Obergeschoss zur Hallenseite ist auf Endhöhe. Auch die Werkstatträume sind fertig gemauert. Vorbereitungungen für die Bodenplatte der Halle werden getroffen |

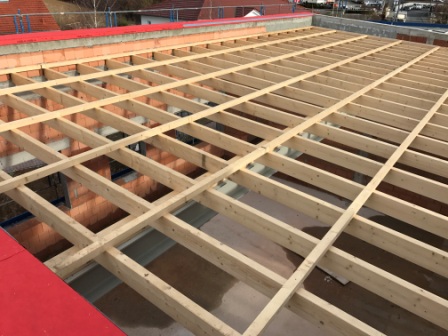

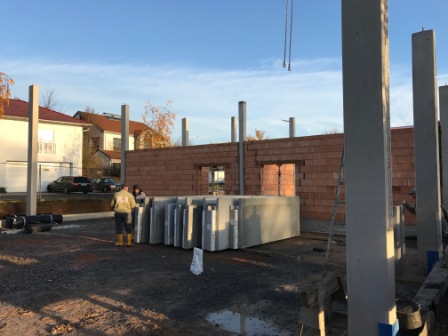

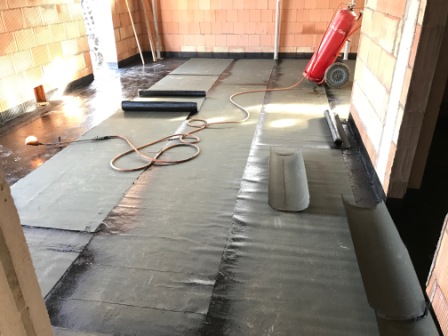

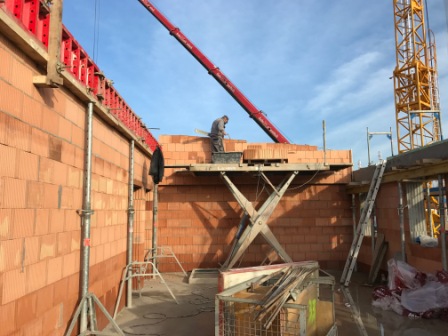

30.11.16 | Die Zisternengrube wird verfüllt. Auch hinter dem Gebäude ist das Fundemant verfüllt und ein Gerüst gestellt |
29.11.16 | 5. Baustellen-Jour-Fix |

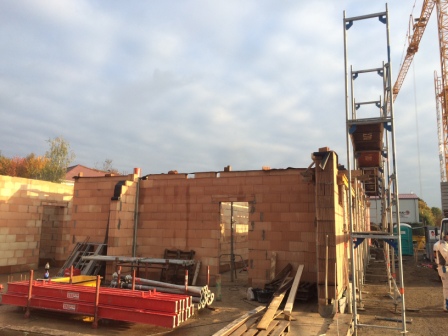

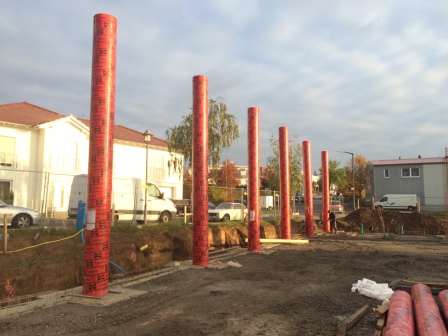

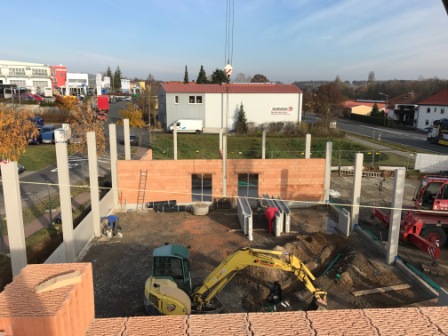

24.11.16 | Die Betonsockel für die Hallenwände werden gesetzt |

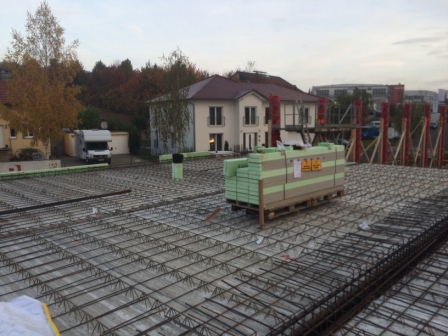

22.11.16 | 4. Baustellen-Jour-Fix |

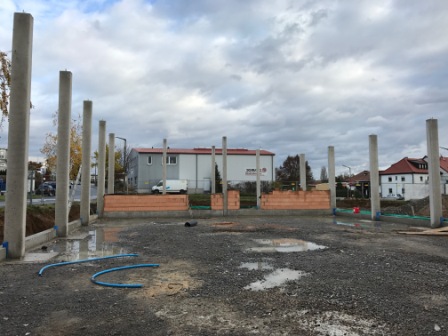

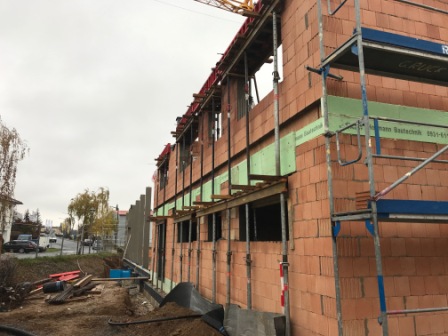

18.11.16 | Im Obergeschoss sind die Zwischenwände auf Endhöhe, Wasser/Strom/Telekommunikation liegen im Gebäude |

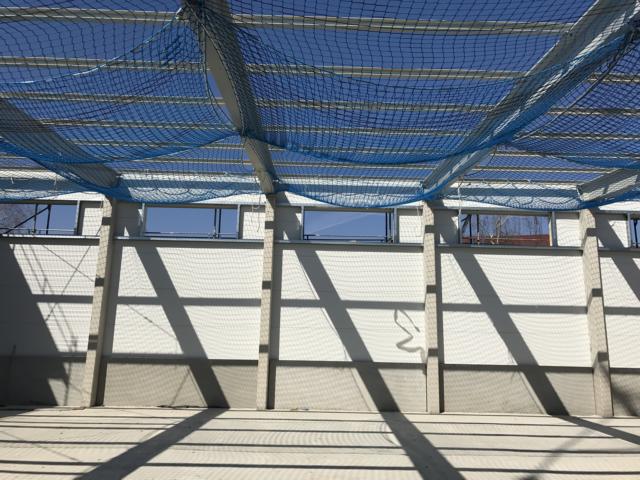

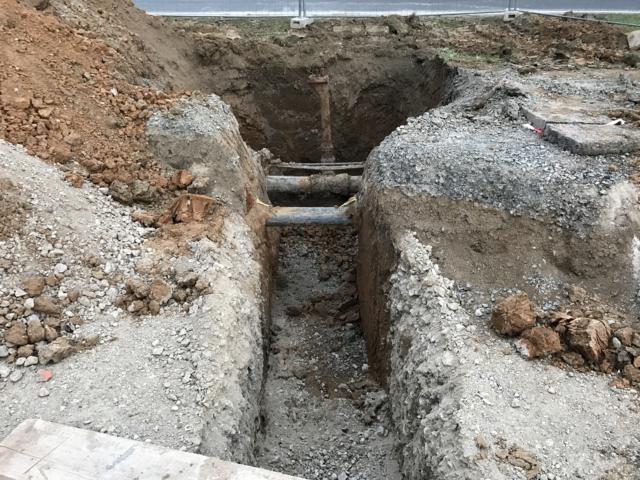

16.11.16 | Die Feuerwehr grillt für die Baumannschaft |
15.11.16 | 3. Baustellen-Jour-Fix |

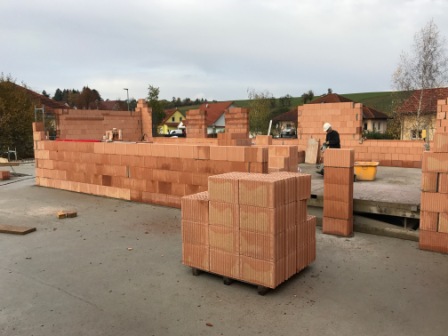

08.11.16 | 2. Baustellen-Jour-Fix |

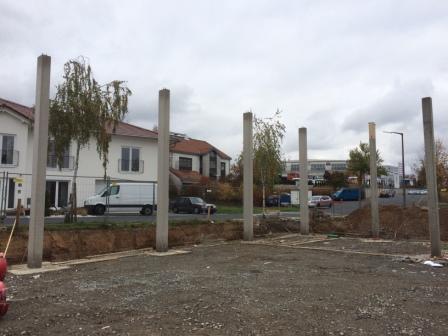

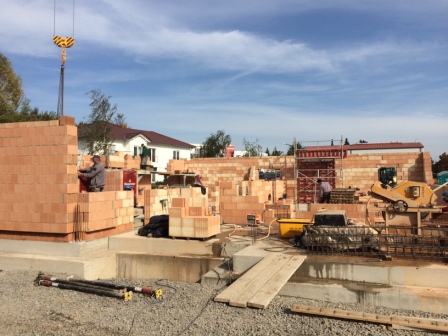

04.11.16 | Die ersten Mauerreihen im Obergeschoss werden gesetzt und die Hallenstützen für weitere Schritte (Frostschürzen) vorbereitet |

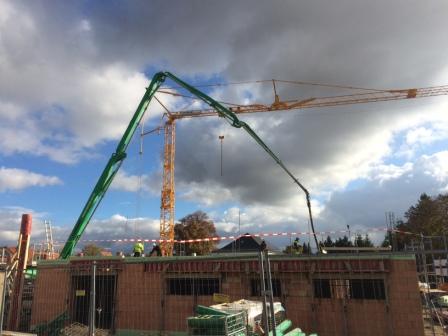

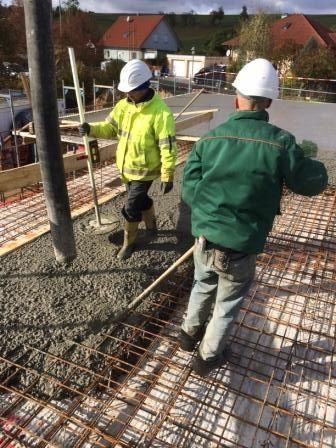

02.11.16 | Die Zwischendecke und die Hallenstützen werden betoniert |

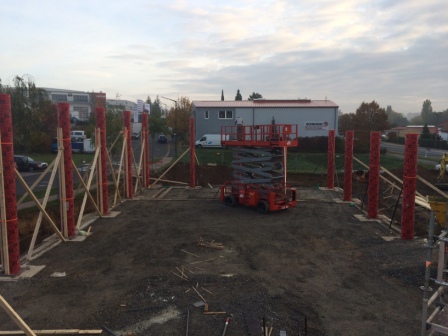

28.10.16 | 1. Baustellen-Jour-Fix |

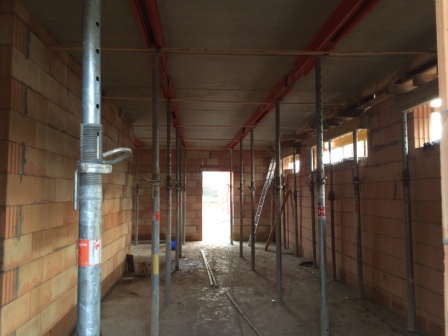

27.10.16 | Die Zwischendecke wird eingebaut und für das Betonieren vorbereitet |
26.10.16 | Das Gerüst für die Fassade wird gestellt und die ersten Deckenstützen eingezogen, die Hallenstützen werden mit Stulpen versehen. |
21.10.16 | Die Schalung der Zisterne wird abgebaut. Die 4m hohe und 8m im Durchmesser große Wanne wird sichtbar. Das Fassungsvermögen ist mit 100.000 Litern nach derzeigtigem Stand richtig dimensioniert |
20.10.16 | Die Decke der Zisterne wird betoniert. Die Maurer machen derzeit eine "schlecht Wetter"-Pause, da seit gestern Dauerregen über Estenfeld steht. |

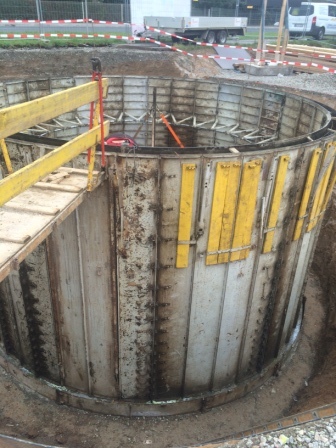

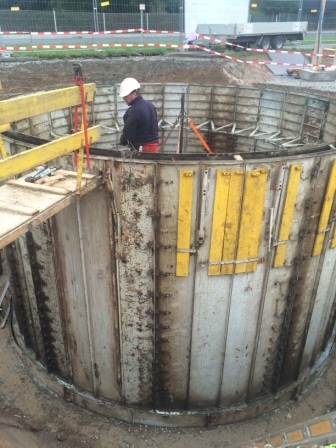

19.10.16 | Die Zisterne wird geschalt und die Seitenwände anschließend betoniert |
16.10.16 | Die Bodenplatte für die Zisterne wird betoniert |

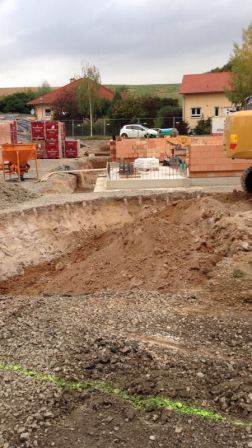

12.10.16 | Das Loch für die Regenwasserzisterne wird ausgehoben |

10.10.16 | Der erste Mauerstein wird gesetzt |

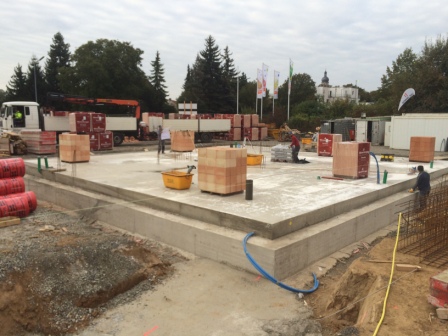

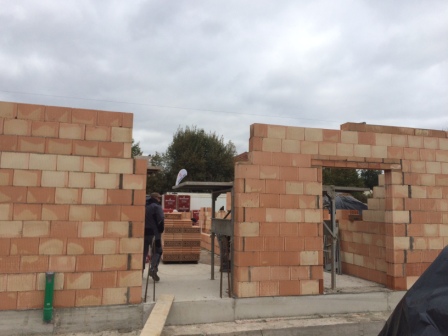

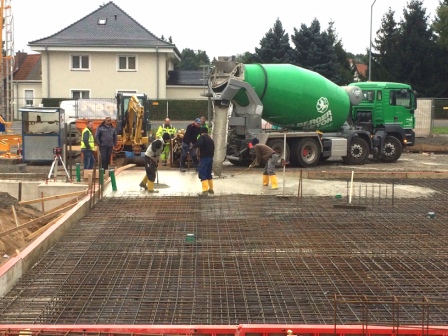

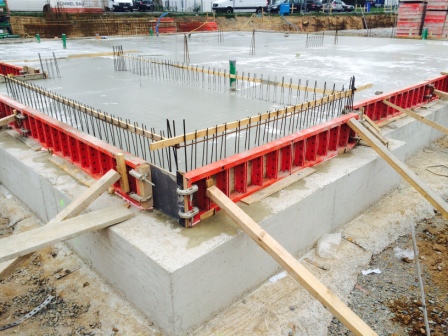

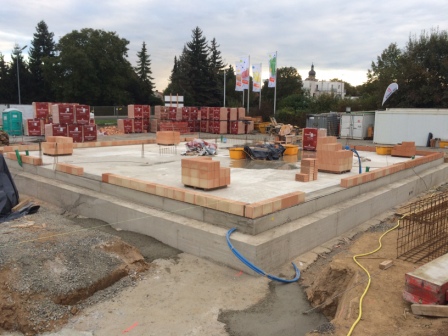

07.10.16 | Die Bodenplatte wird betoniert |
04.10.16 | Baustellenbegehung mit Außenanlagenbesprechung (Kdt. und Architekten) |
27.09.16 | Viertes Jour-Fix 2016 (mit Kdt/Bgm.in+Verwaltung/Architekt). |
16.09.16 | Die Schalung für das Fundament wird vorbereitet und die Stahlgitter und Bewehrungen eingearbeitet |

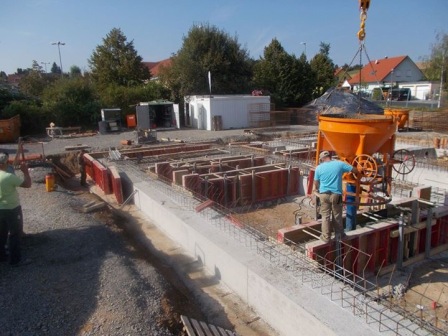

14.09.16 | Das erste Betonmischfahrzeug bringt seine Lieferung. Bewehrungseisen und Stahlgitterrahmen werden geliefert |

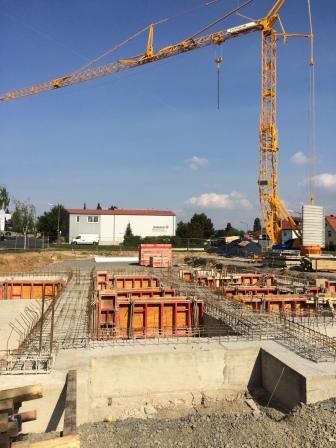

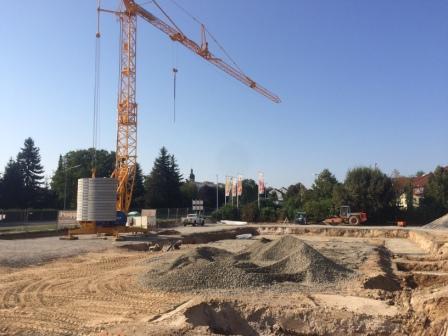

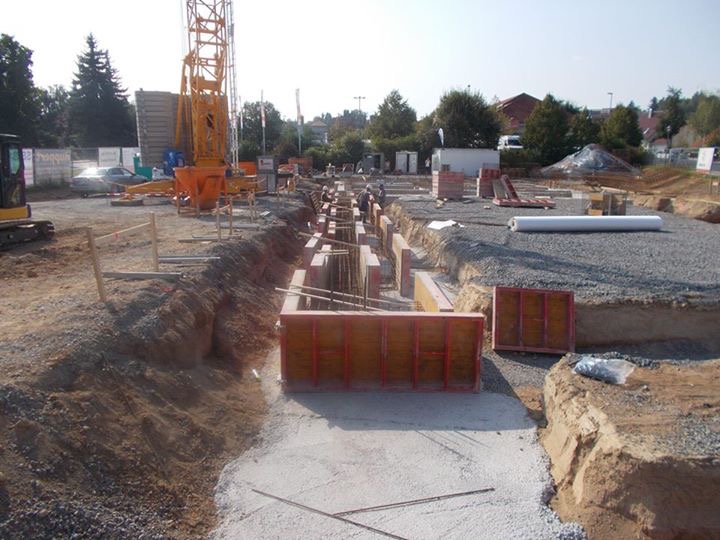

12.09.16 | Der Baukran steht und weitere Aushubarbeiten für das Fundament werden getätigt |
09.09.16 | Der offizielle Spatenstich findet statt. Die Feuerwehr platziert ihr Bauzaunbanner |

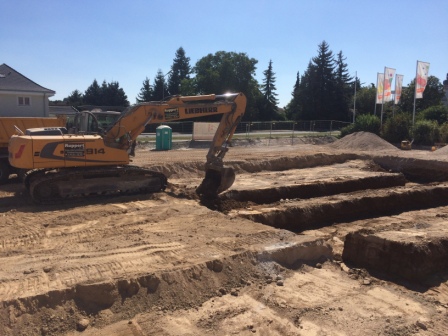

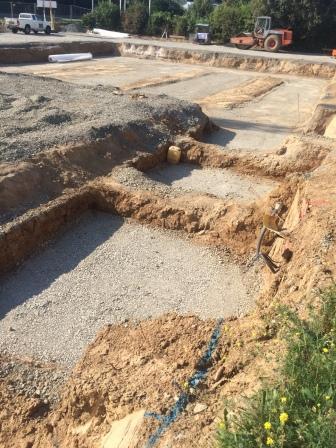

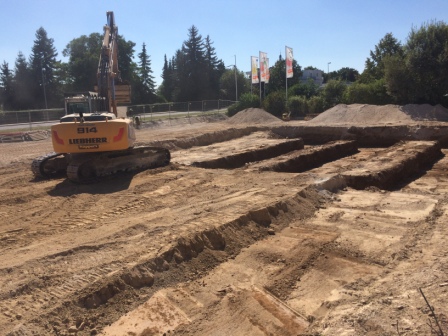

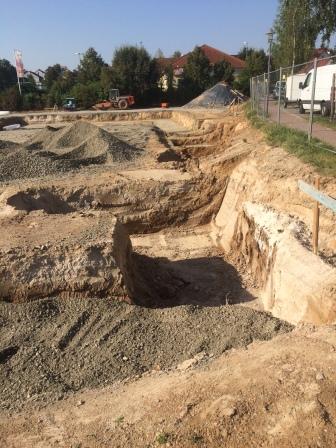

31.08.16 | Die Gruben für die Streifenfundamente werden ausgehoben |
29.08.16 | In das Erdreich wird Kalk eingearbeitet |

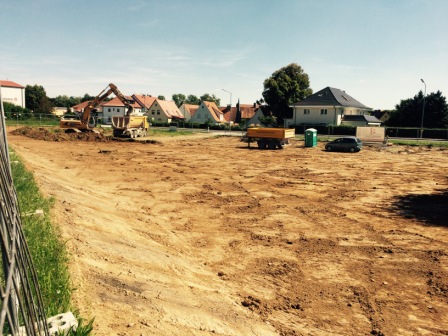

24.08.16 | Der Oberboden ist vollständig abgetragen. Weitere Baumaschinen treffen ein |

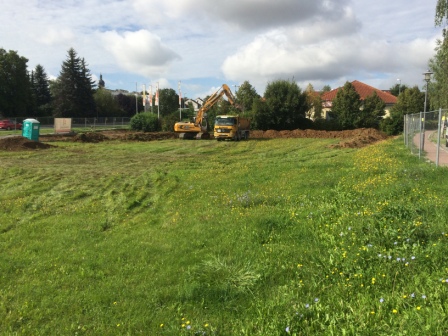

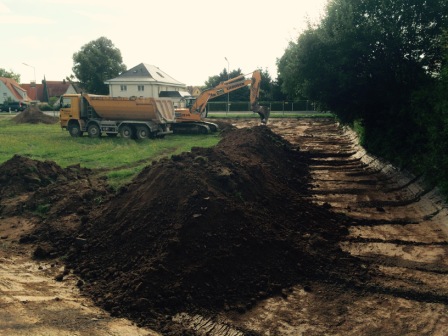

22.08.16 | Der Oberboden im Bauareal wird abgetragen |

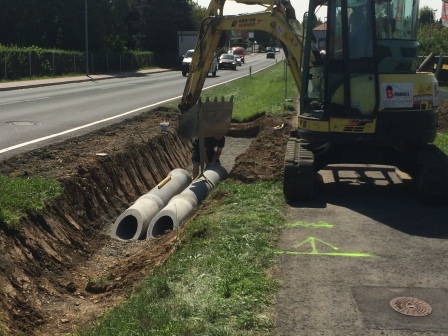

18.08.16 | Die Baustellenzufahrt von der Ortsstraße auf das Bauareal wird erstellt |
01.08.16 | Das Bauareal wird mit Bauzäunen eingefasst |
21.07.16 | Gemeinde vergibt Aufträge für Baupaket 1 an Baufirmen gemäß eingegangenen Angeboten |
21.06.16 | Gemeinde veröffentlicht Ausschreibung für Baupaket 1 und verkündet Datum für geplanten Baubeginn: 1.8.2016 |
10.05.16 | Drittes Jour-Fix 2016 (mit Kdt/Bgm.in+Verwaltung/Architekt). |
14.04.16 | Fünfte Bauausschusssitzung FW |
12.04.16 | Zweites Jour-Fix 2016 (mit Kdt/Bgm.in+Verwaltung/Architekt). |
22.03.16 | Vierte Bauausschusssitzung FW |
16.02.16 | Gemeinderatsitzung mit Beauftragung des Architekturbüros mit der Generalplanung |
05.02.16 | Vierter Main-Post Zeitungsartikel: "Baustart für Estenfelder Feuerwehrgerätehaus im Frühsommer" |
02.02.16 | Freigabe für vorzeitigen Baubeginn durch das Landratsamt und die bay. Regierung erteilt |
2015 | |
.... | |
2014 | |
22.07.14 | „Brandbrief“ der beiden Kommandanten an die Gemeinderäte und Verwaltung. Der Stein "Projekt Neubau" kommt endgültig ins Rollen! |
.... | |
1972 | |
.... |
Hier können sie die vollständige Chronologie [1972-2015] des Projekts "Neubau FWGH" nachlesen.
Aktuelle Bilder

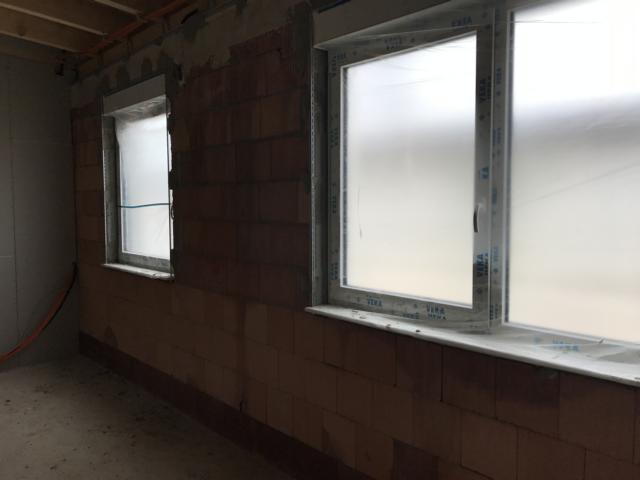

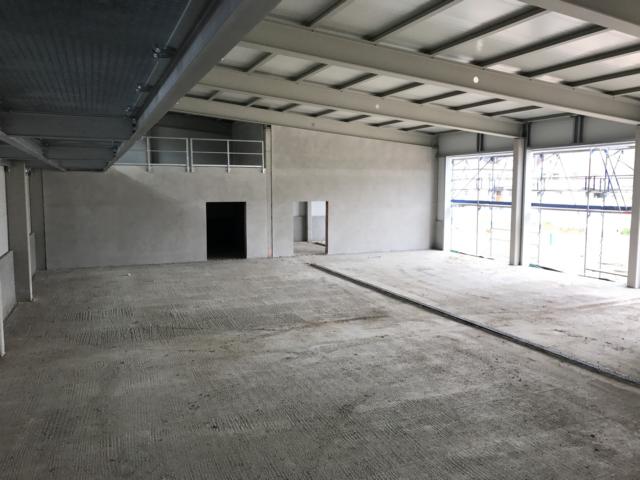

08.05.17; Blick aus der Küche im OG in die Fahrzeughalle | 08.05.17; Die Werkstatt- und Schlauchpflegewand sind verputzt |
08.05.17; Die Fensterbänke im OG sind montiert | 08.05.17; Die Wand für die spätere Küche im OG |
08.05.17; Die Sanitärinstallationen im OG | 08.05.17; Hier sitzen später einmal die Kommandanten im Büro |

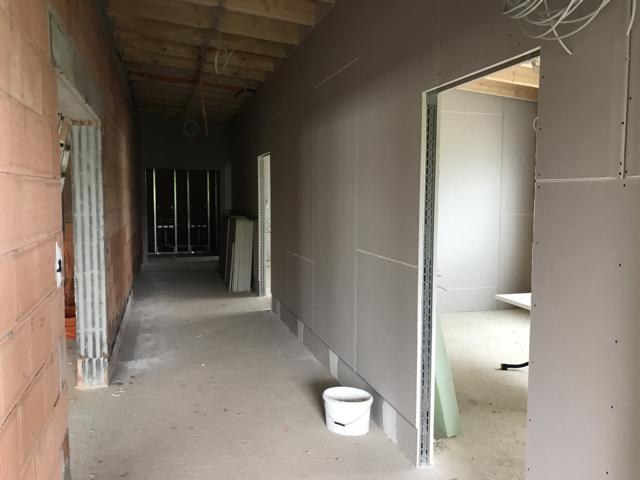

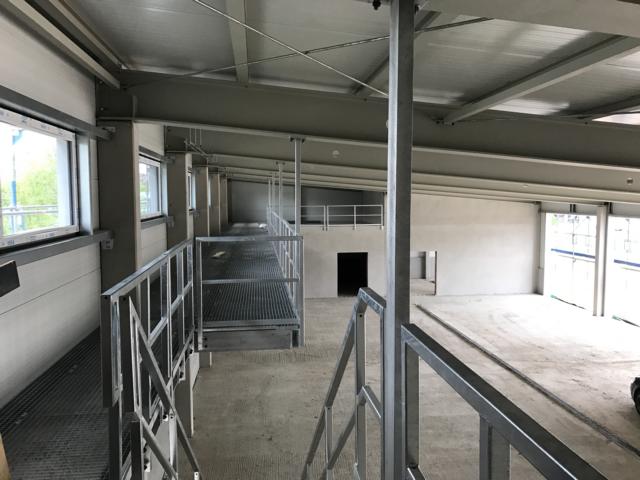

08.05.17; Der Flur im OG | 08.05.17; Schulungsraum |

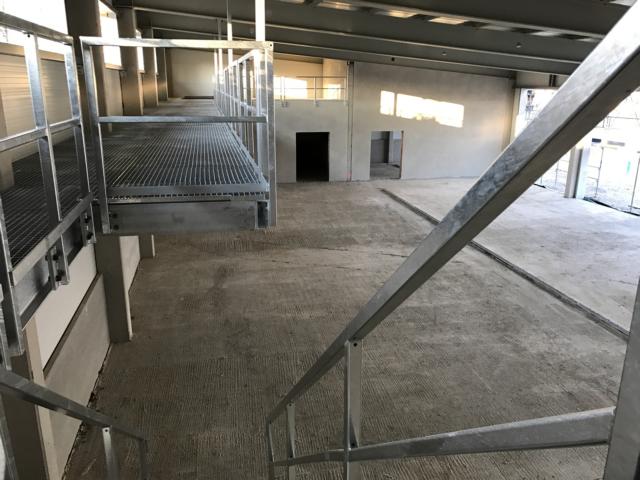

28.04.17; Das Podest ist fertig und verbindet das OG quer durch die Halle mit den Lagerflächen | 27.04.17; Der Massivbau wird mit Schlitzen für die Elektroinstallation versehen |
25.04.17; Das Podest ist eingetroffen und installiert. | 27.04.17; Die Gitter für das Podest treffen ein |

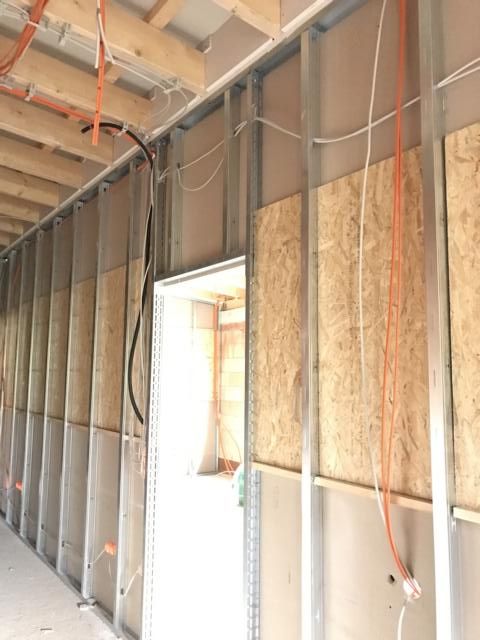

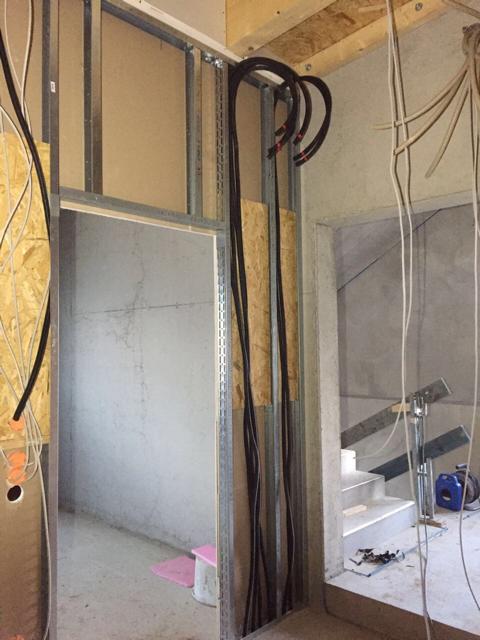

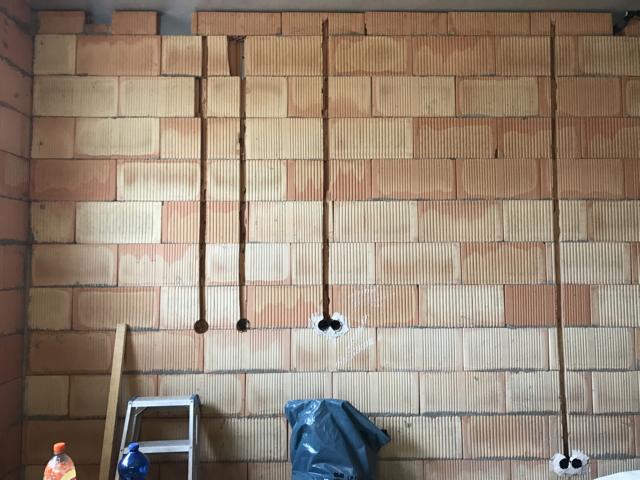

22.04.17; Kabel, Leerrohre, Dosen .... | 25.04.17; Unterdessen werden die Wände schon wieder verschlossen, nachdem Dämmwolle eingebracht wurde |

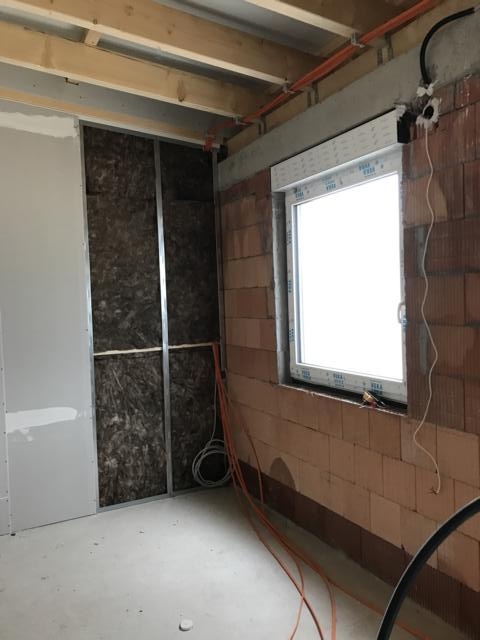

22.04.17; Die Innenwände sind mit OSB-Platten verstärkt worden | 22.04.17; Die Elektroinstallation beginnt |

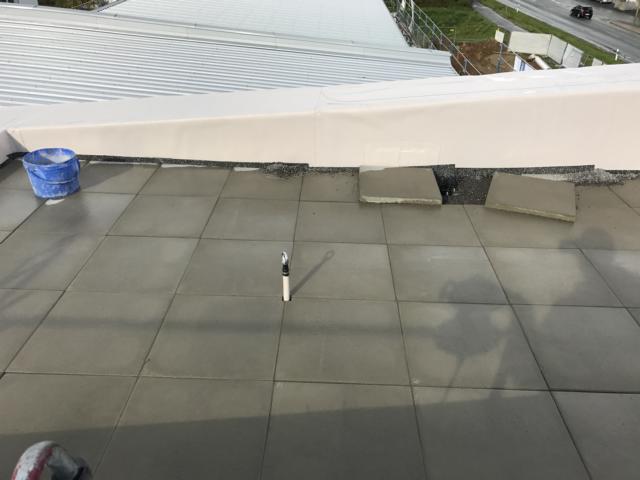

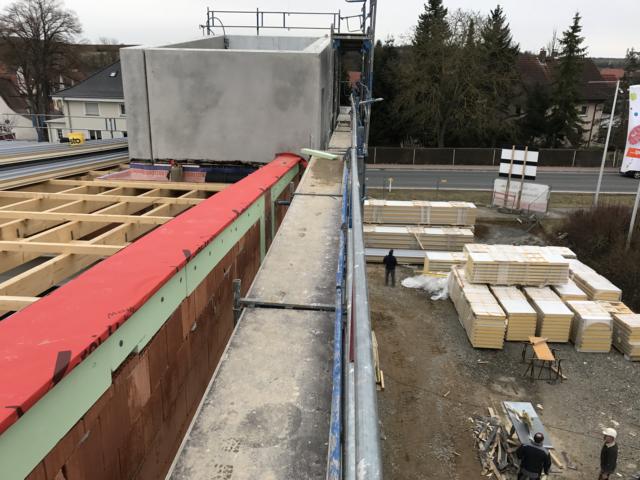

04.04.17; Auf dem Turmdach wird der Oberflächenbelag aufgebracht. | 04.04.17; Das Dach ist geschlossen - der Innenausbau kann beginnen: Es werden die ersten Trockenwandständer gesetzt |

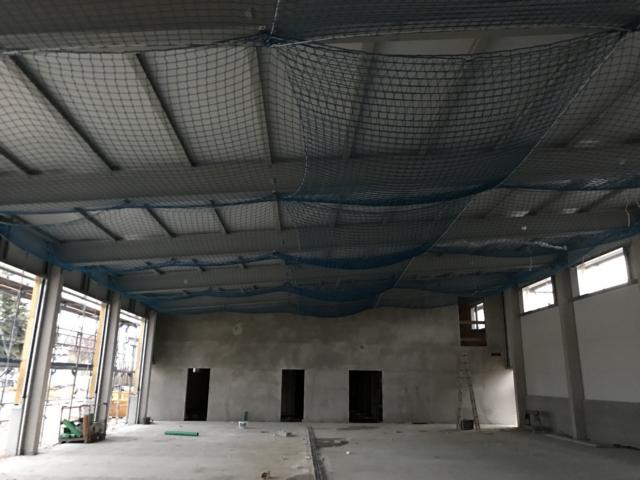

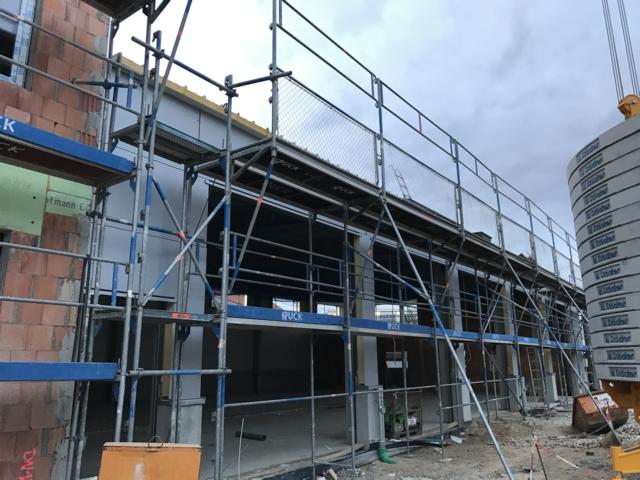

29.03.17; Die Halle mit geschlossenem Dach | 29.03.17; Auch die Wand ist mittlerweile vollständig verputzt |
29.03.17; Das Dach ist vollständig!! Endlich ist der Bau nicht mehr wetterabhängig. | 29.03.17; Der Ober- und Unterflurhydrant wird versetzt |
29.03.17; Die Rückseite der Halle | 29.03.17; Die FRT-Antenne wird installiert |

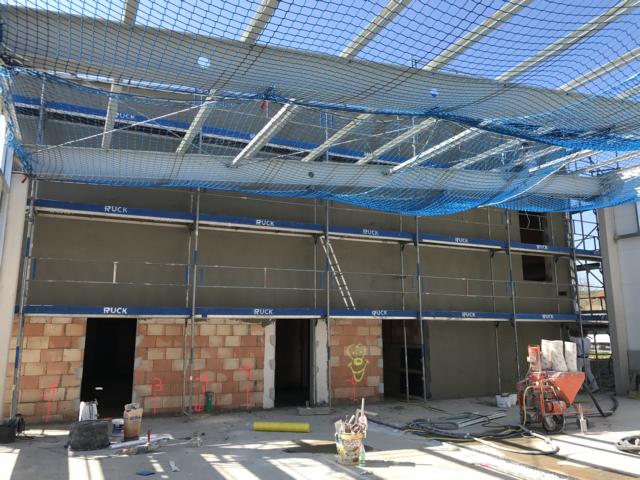

28.03.17; Die Massivbauwand zur Halle wird verputzt | 28.03.17; Die Sandwichelemente sind fertig installiert |

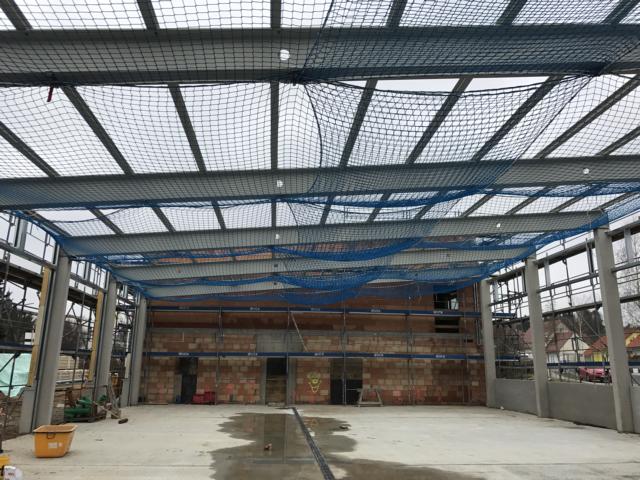

23.03.17; Blick vom Lagerplatz in die Halle | 23.03.17; Das Wasser fließt schon Richtung Rinne |

23.03.17; Die Werkstatt wird mit Netzen abgehängt | 23.03.17; Auch die Fahrzeughalle bekommt blaue Netze als Absturzsicherung für die Dachdecker |
21.03.2017; Ein weiterer Entwurf des Architekten - hier mit den gewählten Toren in RAL3000 Feuerwehrrot | |

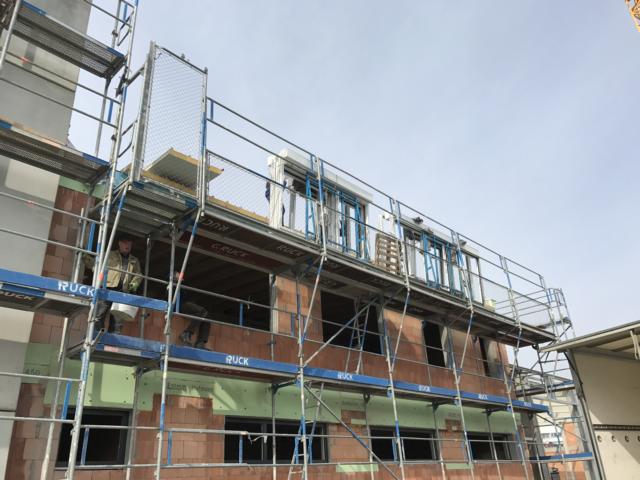

13.03.17; Auf dem Gerüst lagern Fenster für das Obergeschoss | |

13.03.17; Für den Abfluss auf dem Turmdach sind Kernlochbohrungen vorgenommen worden | 13.03.17; Die Bodeste sind getrocknet und aus ihrer Schalung befreit |

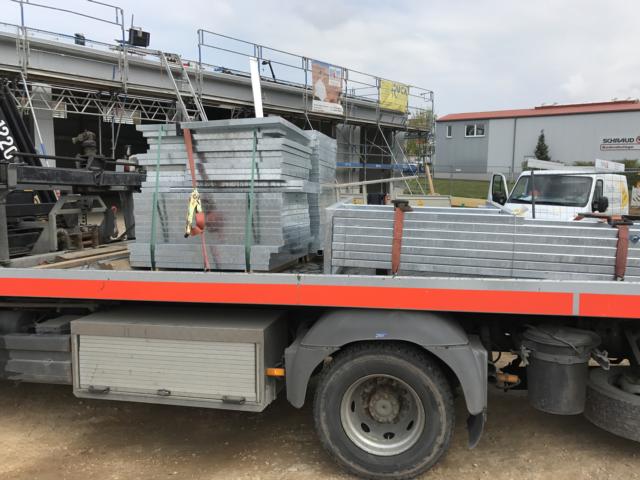

13.03.17; Die ersten Fenster treffen ein... | 13.03.17; ...und werden direkt in die Umkleide verbaut |
08.03.17; Die Dachpackete lagern vom Feuerwehrhaus | 08.03.17; Im Turm werden die Treppenbodeste geschalt |

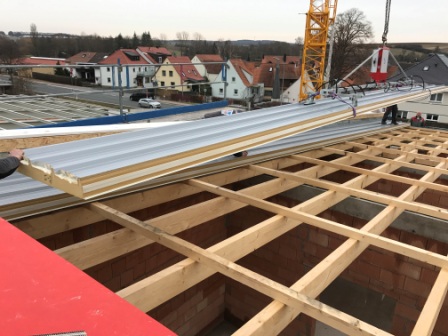

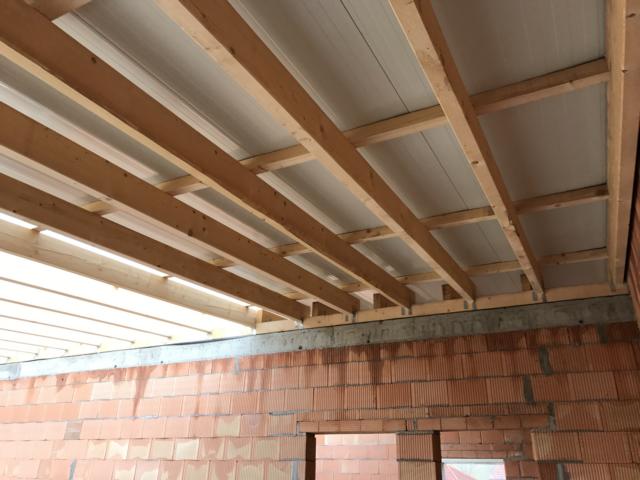

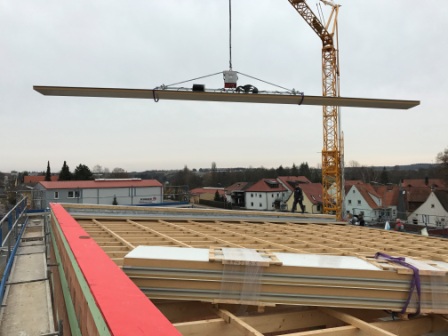

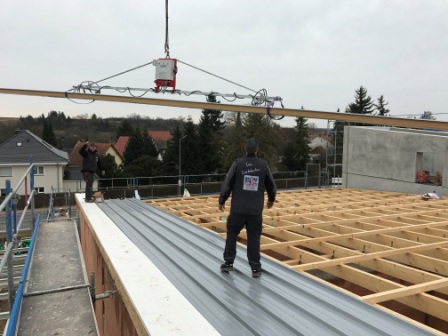

08.03.17; Stück für Stück wird das Dach geschlossen | 08.03.17; Die ersten Dachbahnen liegen |
08.03.17; Das zweite Dachteil schwebt ein | 08.03.17; Die Dachdecker fügen die Dachteile aneinander |
08.03.17; Endlich! Die Dachdecker beginnen mit ihrer Arbeit | 08.03.17; Die ersten Dachstücke werden mit Unterdruckverfahren angeboben |

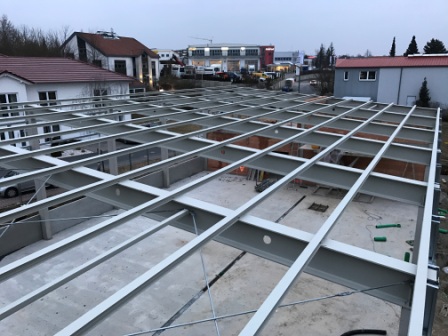

24.02.17; Blick aus dem Übungsturm auf den Dachstuhl | 08.03.17; Die Bodenarbeiten für die Doppelgaragen beginnen |
24.02.17; Der Dachstuhl ist fertig | 24.02.17; Blick über beide Dachgerippe |

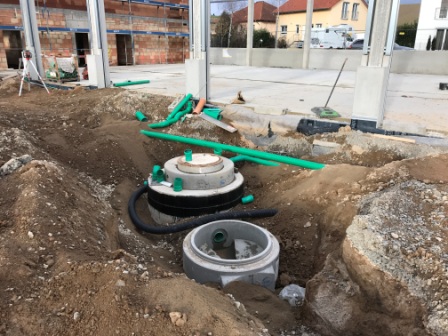

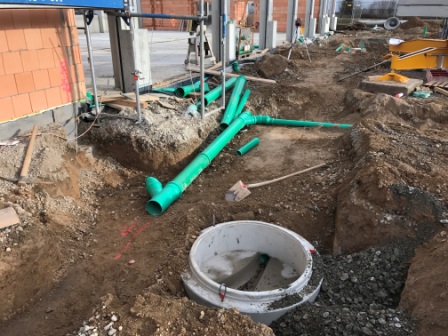

22.02.17; Auch an den Außenanlagen gehts weiter | 22.02.17; Die Hofentwässerung wird verlegt |

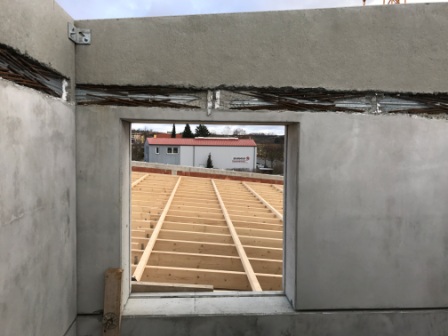

14.02.17; Der Blick aus dem Schulungsraum ins Gebälk | 22.02.17; Die Treppenpodste werden geschalt |

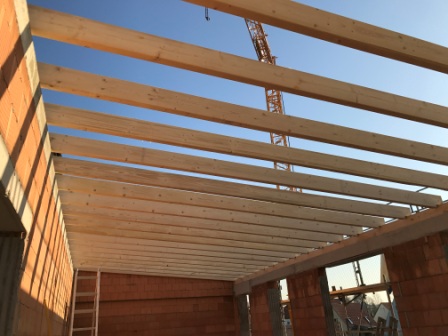

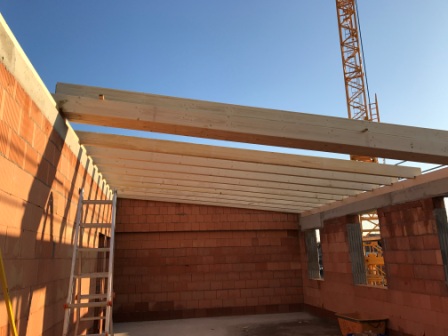

14.02.17; Die Zimmerleute legen die ersten Dachbalken auf | 14.02.17; Langsam nimmt der Dachstuhl form an |

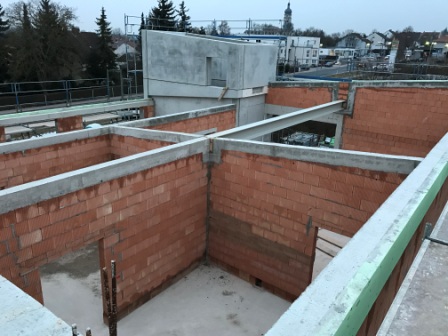

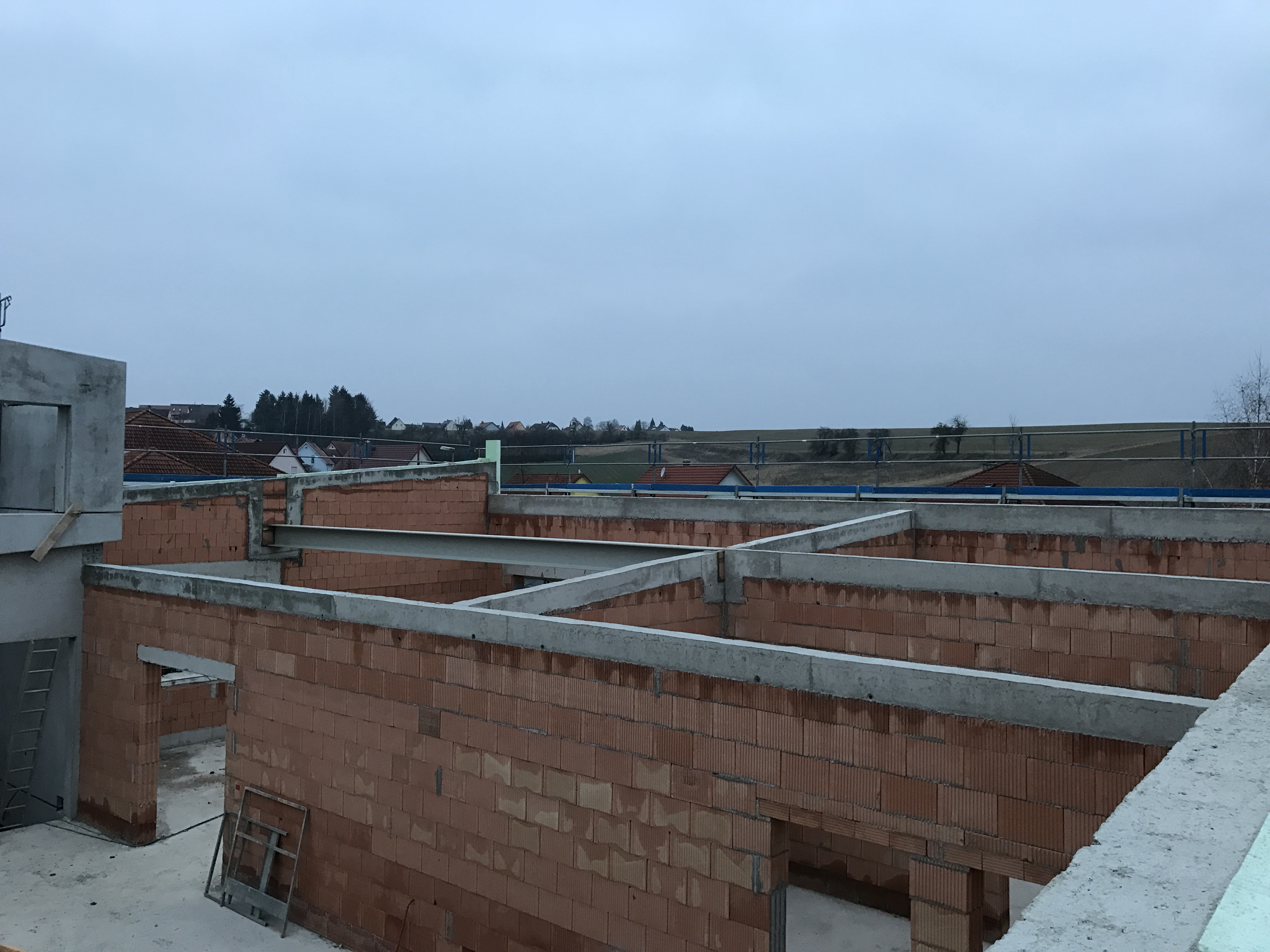

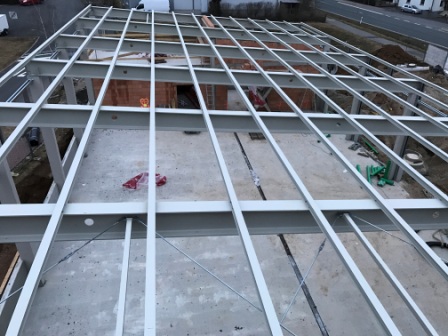

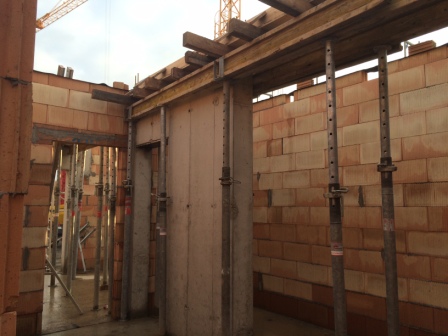

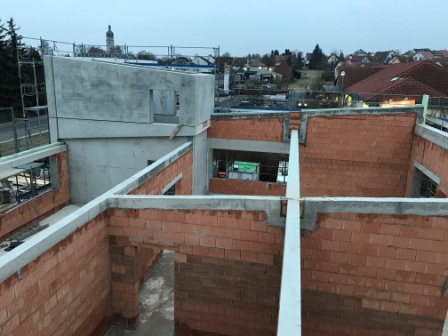

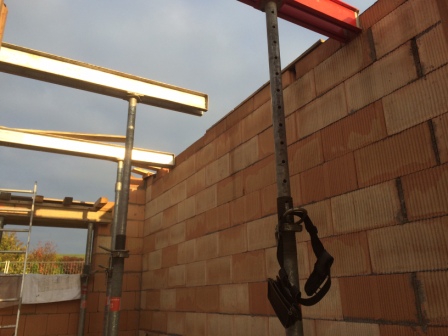

09.02.17; Die Zwischenmauern sind nun alle auf Endhöhe | 14.02.17; Die Zimmerleute legen die ersten Dachbalken auf |
09.02.17; Die Zwischenmauern sind nun alle auf Endhöhe | 09.02.17; Das Fahrzeughallendach |
09.02.17; Die Zwischenmauern sind nun alle auf Endhöhe | 09.02.17; Das Fahrzeughallendach |

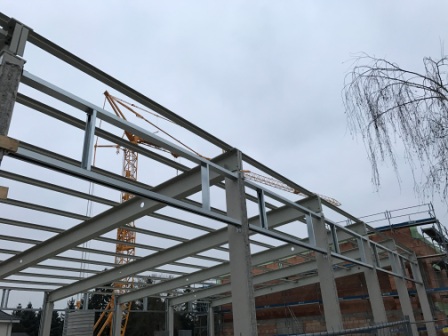

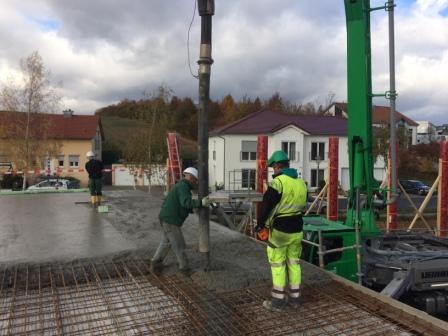

09.02.17; Die Hausfasade ist komplett eingerüstet | 09.02.17; Der Stahlträger sitzt endlich im Schulungsraum |

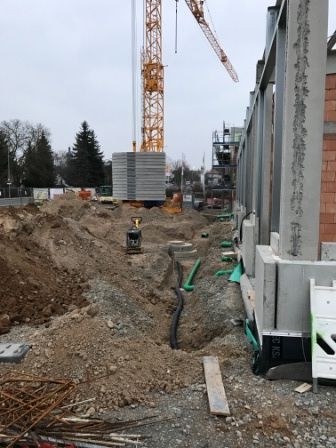

09.02.17; Die Verrohrung im Außenbereich wird verbereitet | 09.02.17; Am Fahrzhallenende werden die Fensterelemente angebracht |

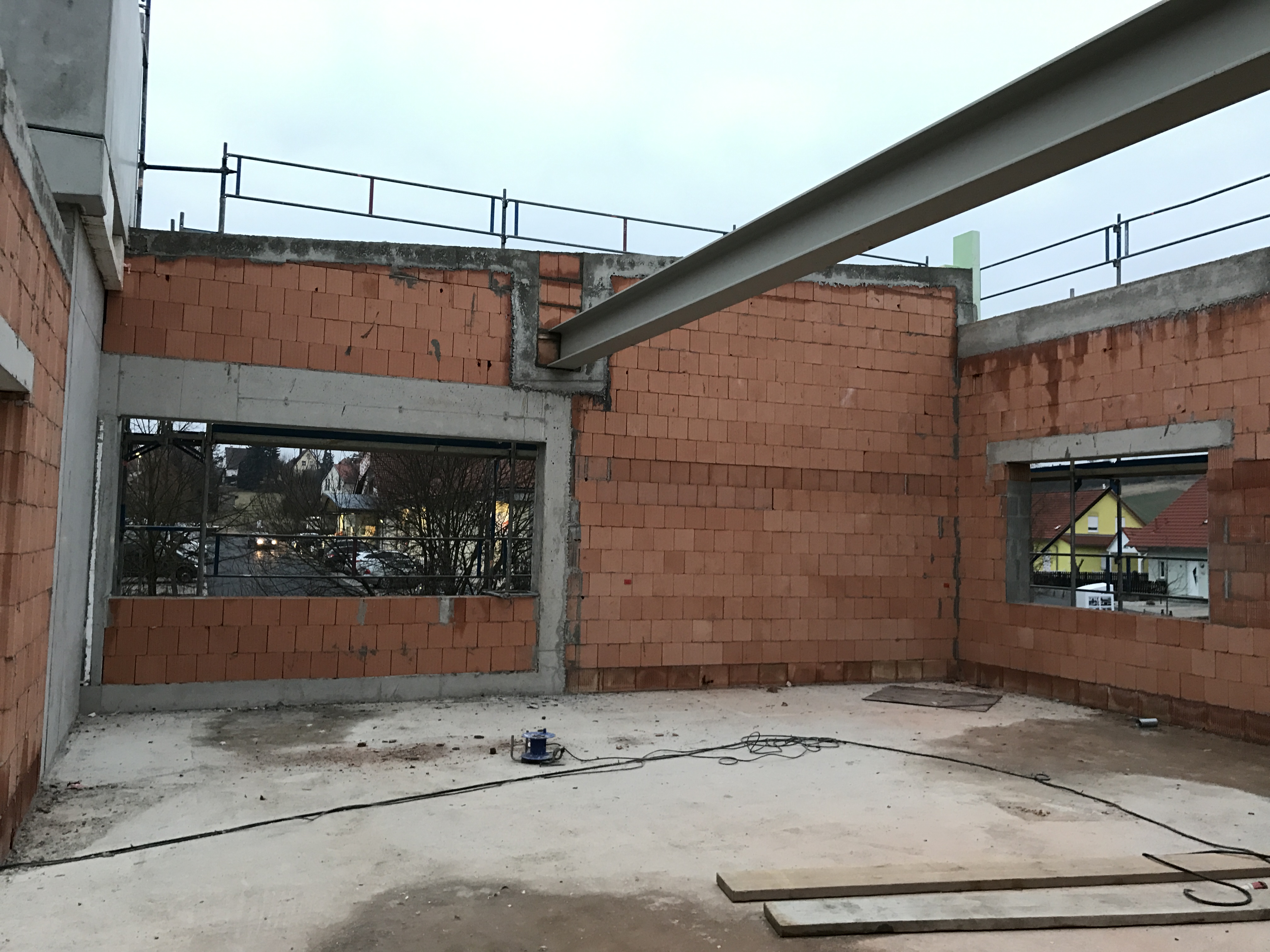

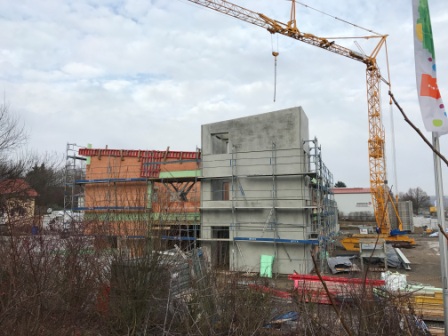

02.02.17; Die letzten Betonarbeiten können am Massivbau endlich ausgeführt werden | 09.02.17; Die Werkstatt ist bis zum Stahlträger hochgemauert |

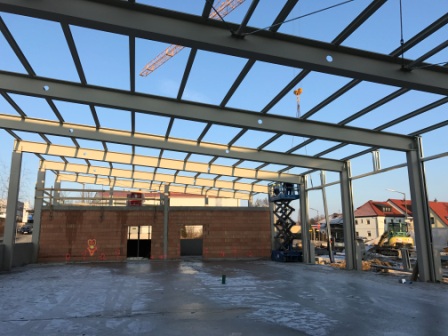

16.01.17; | 16.01.17; |
16.01.17; | 16.01.17; |
16.01.17; | 16.01.17; |
Mit dem 20.12.16 enden die Baumaßnahmen für das Jahr 2016! Die Bautrupps gehen in die wohlverdiente Weihnachts-/Winterpause. Rückblickend ist der Bau ohne große Probleme sehr sehr weit vorangekommen. Vor 5 Monaten war das Bauareal noch eine eingezäunte Wiese! In der KW 3/2017 soll der Dachstuhl aufgebaut werden. Wir freuen uns bereits jetzt schon! |
|
20.12.16; Ein Blick hoch in den fertigen Turm | |

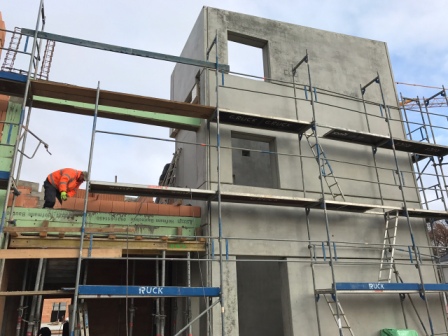

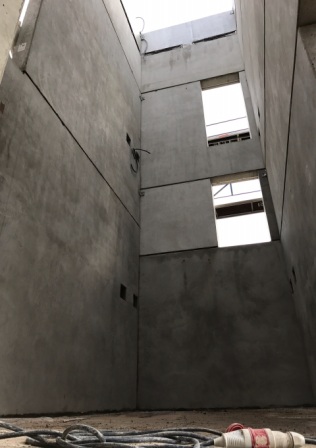

20.12.16; Der Turm ist fertig! | 20.12.16; Die Verbindung zum Turm kann gemauert werden |

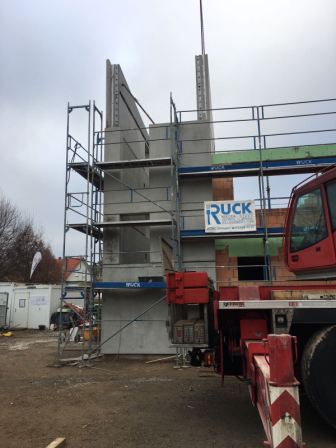

15.12.16; Die Treppen sind nun auch vollständig angeliefert | 15.12.16; Der Ölabscheider ist auch fertig |

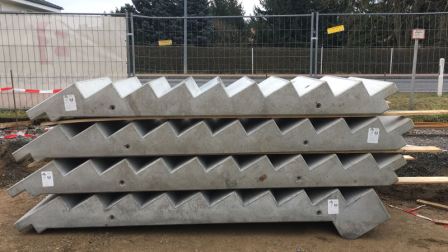

15.12.16; Eine Seiten des Turms sind bereits auf Endhöhe (1) | 15.12.16; Eine Seiten des Turms sind bereits auf Endhöhe (2) |

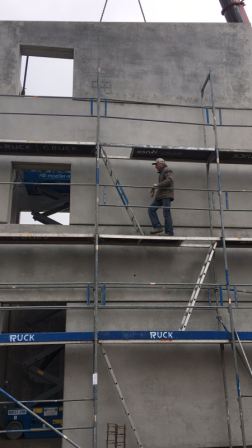

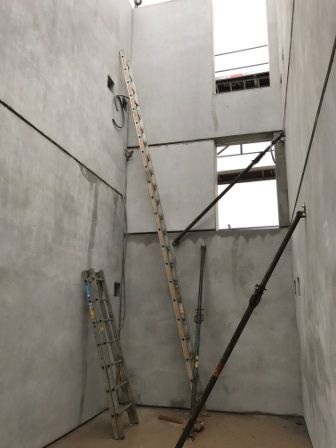

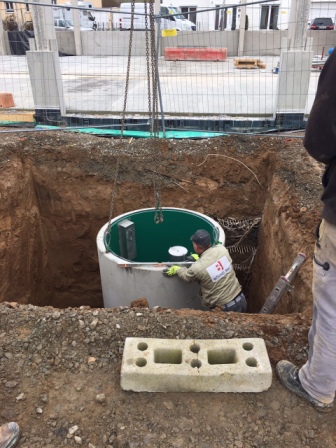

14.12.16; Der Ölabscheider wird in Position gebracht | 15.12.16; Endspurt beim Turm... |
14.12.16; Auch die Decke der Schlauchpflege wird betoniert | 14.12.16; Die Aussparung für die Abflussrinne wird entfernt |
14.12.16; Die nächsten Teile für den Turm liegen bereit | 14.12.16; Die Dimensionen des Turm werden langsam sichtbar |

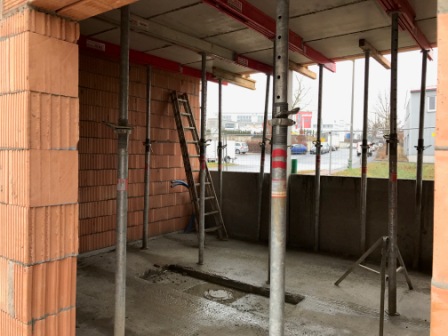

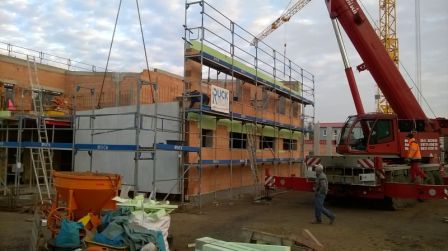

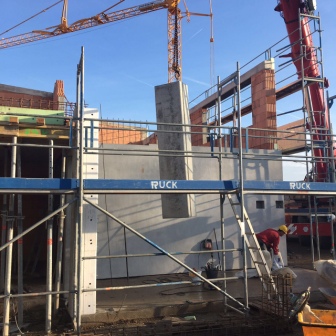

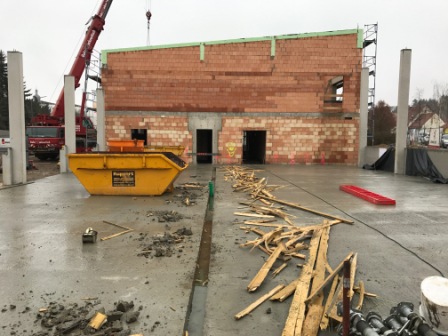

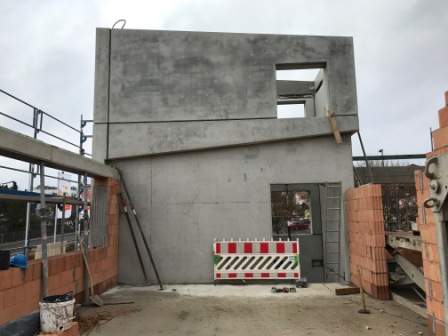

13.12.16; Die Decke im OG wird fertig betoniert | 14.12.16; Der Turm wächst weiter |

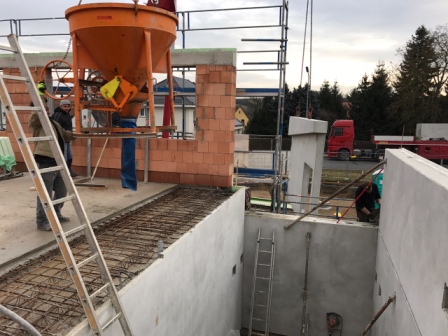

13.12.16; Der spätere Eingangsbereich zeichnet sich ab | 13.12.16; Das OG wird mit dem Turm verbunden |

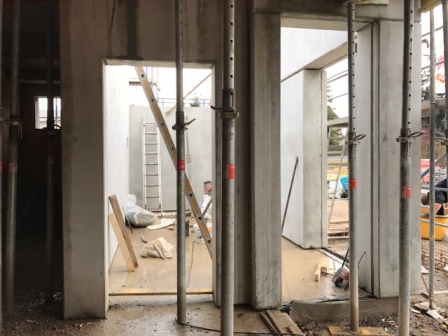

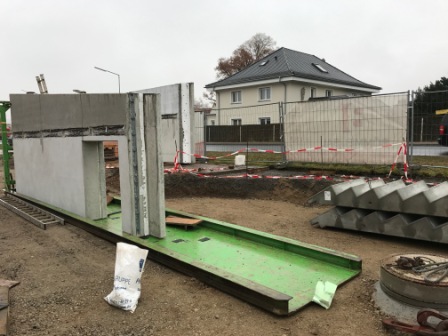

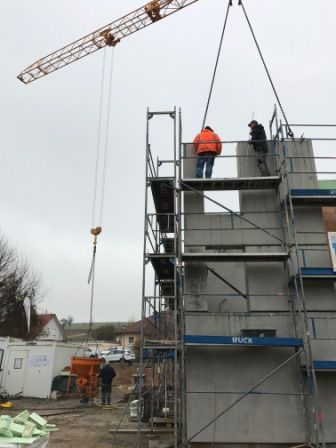

13.12.16; Das erste Teil vom Turm wird gesetzt | 13.12.16; Der Turm wächst ... |

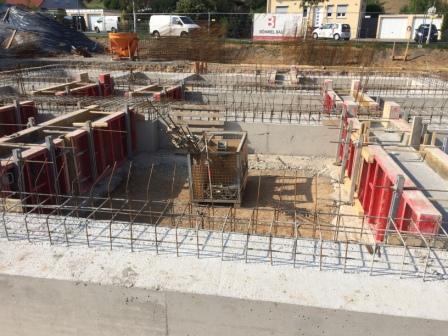

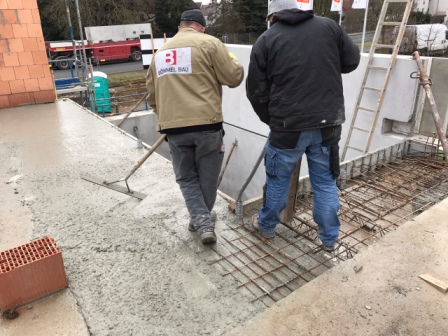

09.12.16; Die Bodenplatte wird gegossen (1) | 09.12.16; Die Bodenplatte wird gegossen (2) |

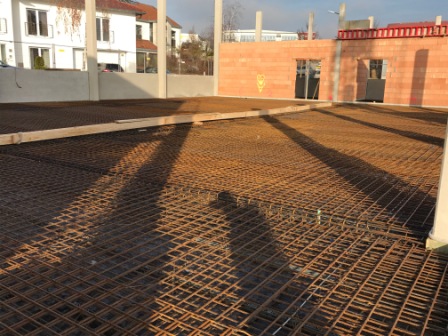

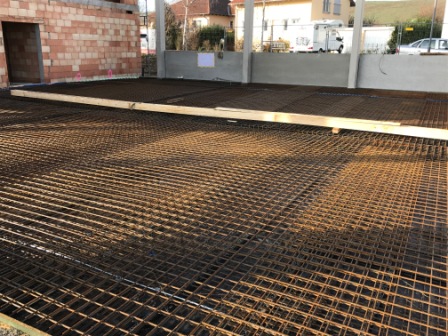

08.12.16; Die Bodenplatte wird mit Armierung vorbereitet (1) | 08.12.16; Die Bodenplatte wird mit Armierung vorbereitet (2) |
01.12.16; Armierung für die Bodenplatte wird gebunden | 08.12.16; Die Grube für den Ölabscheider wird ausgehoben |

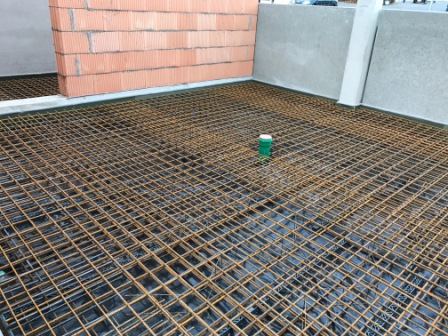

01.12.16; Die endgültige Haushöhe ist erreicht | 01.12.16; Die Sauberkeitsschicht ist mit Wasserrinnenaussparung gegossen |
25.11.16; Baustellenteam: | |
25.11.16; Baustellenteam: | 25.11.16; Baustellenteam: |
25.11.16; Baustellenteam: | 25.11.16; Baustellenteam |
24.11.16; Die Dachneigung des OGs wird sichtbar | 24.11.16; Blick in die Fahrzeughalle zur Schlauchwerkstatt |
24.11.16; Eine Trockenschicht wird in alle Räume eingezogen | 24.11.16; |

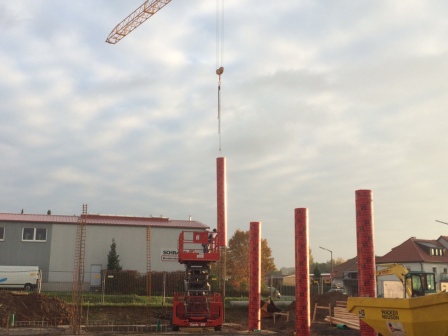

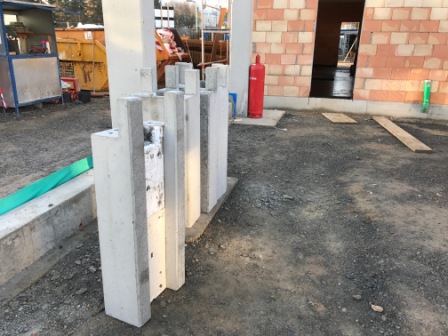

24.11.16; Fertigteile für die Säulen | 24.11.16; Präzissionsarbeit - nichts darf abplatzen |

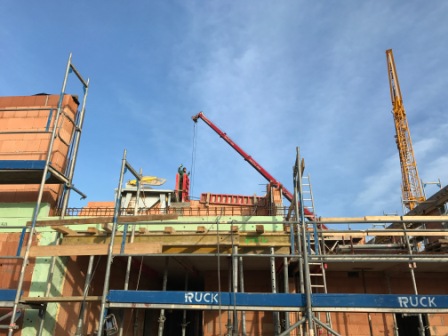

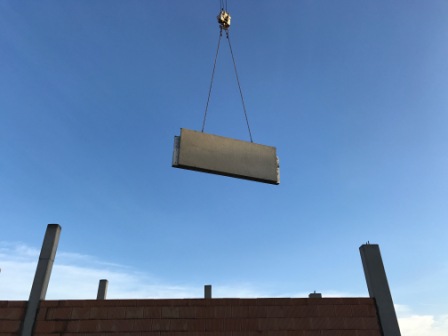

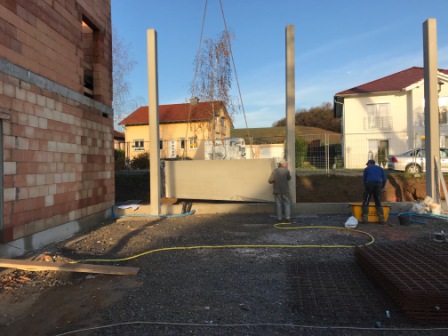

24.11.16; Die Hallenbetonsockel schweben ein | 24.11.16; Die Pläne für die richtige Positionierung der Betonsockel werden nochmal studiert |

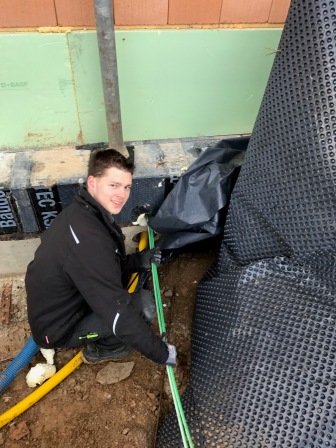

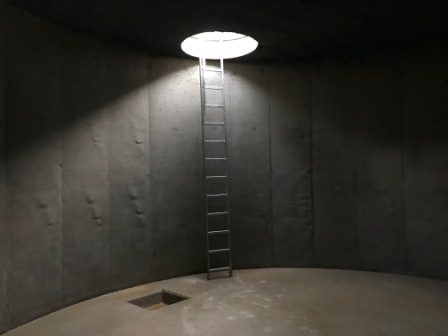

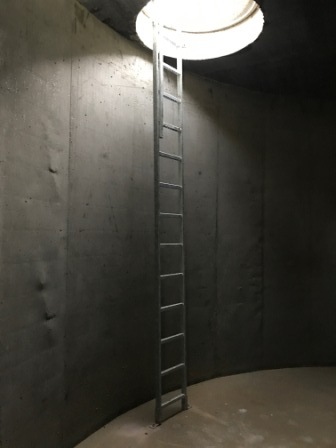

23.11.16; Blick aus dem inneren der Zisterne | 23.11.16; 100.000 Liter passen nun in der Zisterne |

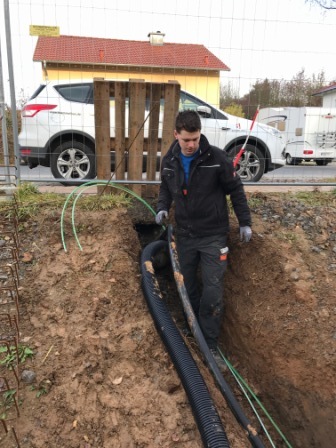

23.11.16; Speed-Pipe für Glasfaseranschluss wird verlegt | 23.11.16; Im Schacht liegen bereits Strom und Telekommunikation |

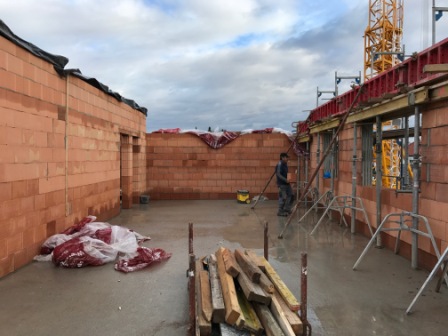

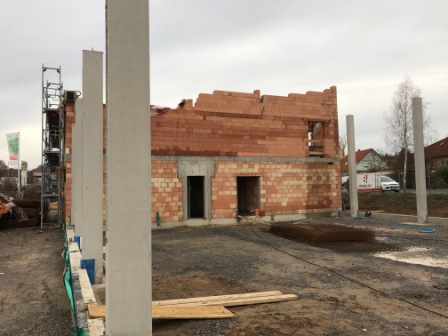

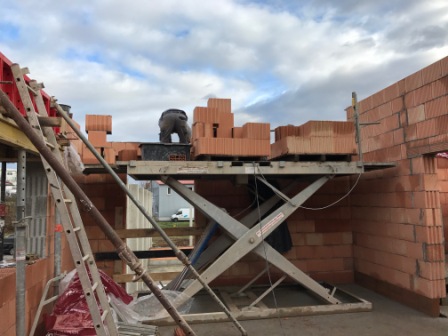

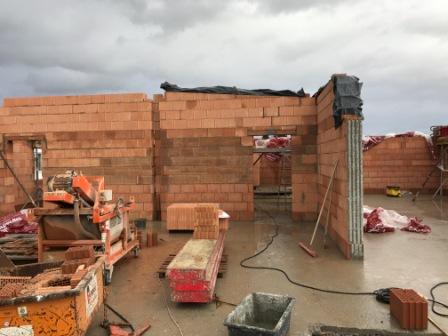

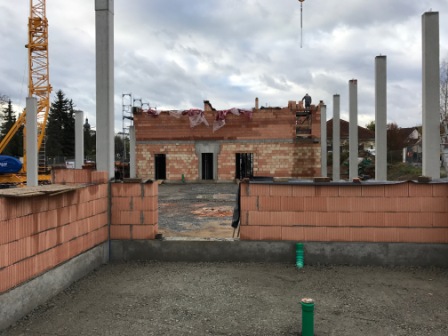

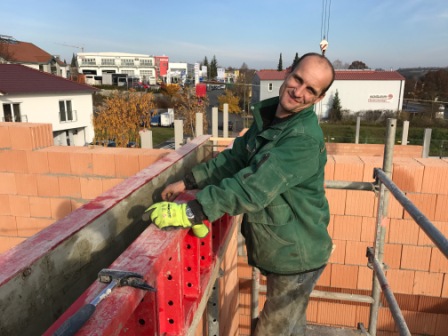

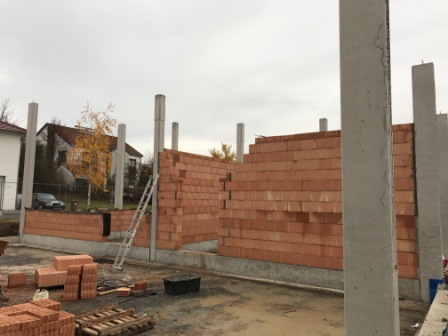

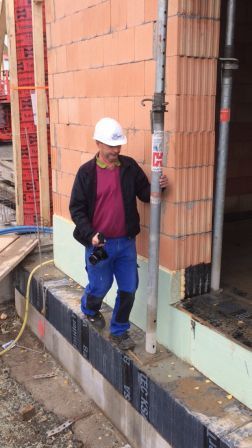

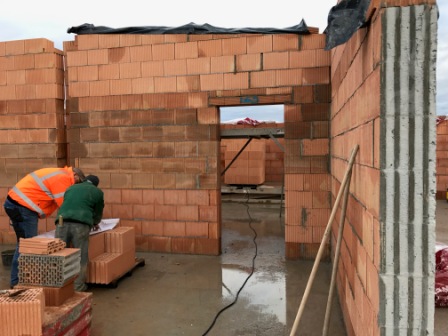

22.11.16; Die Mauerarbeiten im OG gehen weiter voran | 22.11.16; Auch die Schlauchwerkstatt nimmt gestalt an |

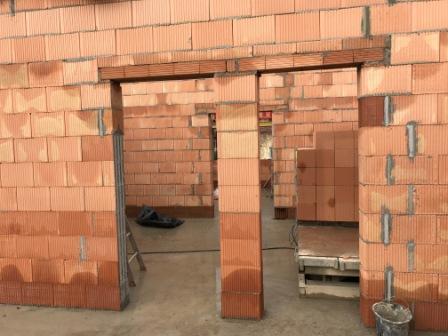

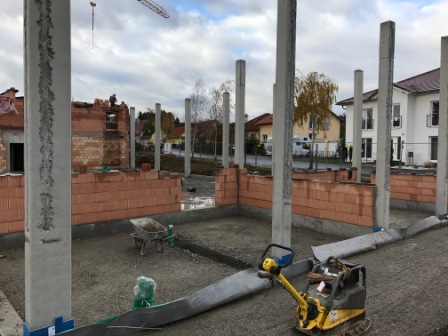

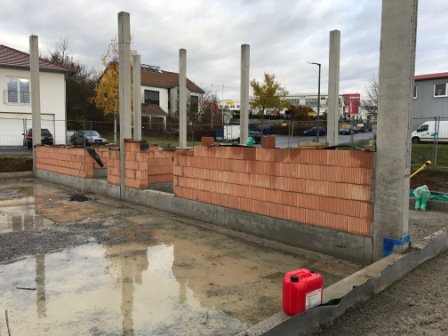

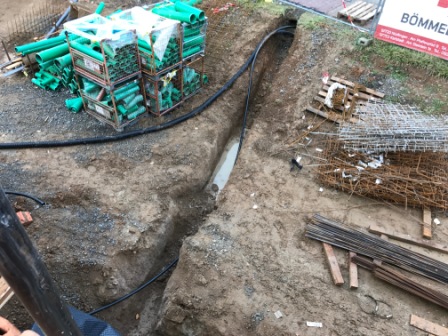

18.11.16; Blick zu den Eingängen von Küche und Toiletten - die Zwischenwand fehlt noch. | 18.11.16; Die Außenfassade aus Blick der Heisenbergstraße |
18.11.16; Blick vom Schulungsraum zum Lehrmittellager | 18.11.16; Die Fensterreihe in Richtung Übungshof |
18.11.16; Die Wand zur Fahrzeughalle wird auf Höhe gemauert | 18.11.16; Die Stromversorgung, sowie die Telekommunikation und der Wasseranschluss sind bereits ins Gebäude gezogen. Jetzt fehlt nur noch das Gas. |
18.11.16; Die Mauerpläne im OG werden studiert | 18.11.16; Der spätere Flur und die Büros |
18.11.16; Von der Schlauchpflegekammer in Richtung Feuerwehrhaus | 18.11.16; Vom Feuerwehrhaus in Richtung Fahrzeughalle |
18.11.16; Die Wand zur Werkstatt und zur Schlauchpflegekammer wachsen | 18.11.16; Ein Blich in die spätere Werkstatt |
16.11.16; 16.11.16; Die Würste sind gleich fertig .... | 16.11.16; ....und der Mannschaft schmeckts! |

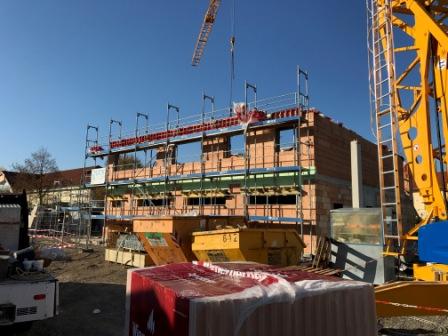

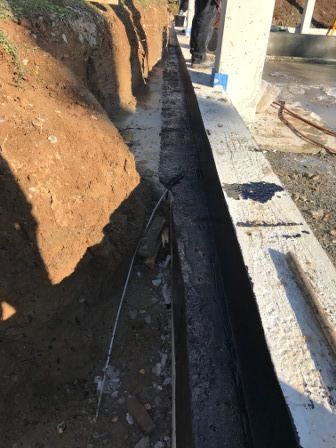

14.11.16; Die spätere Optik der Südwand lässt sich erahnen | 16.11.16; Die Feuerwehr grillt auf der Baustelle für das Baustellenteam |

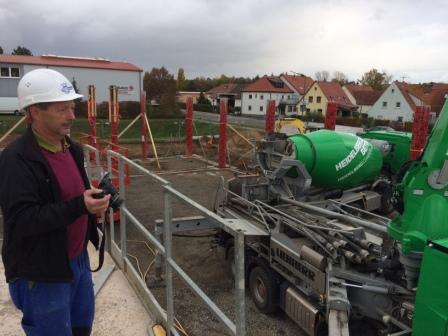

08.11.16; Überblick verschaffen | 14.11.16; Die Hallenfundamente werden mit Teer versiegelt |

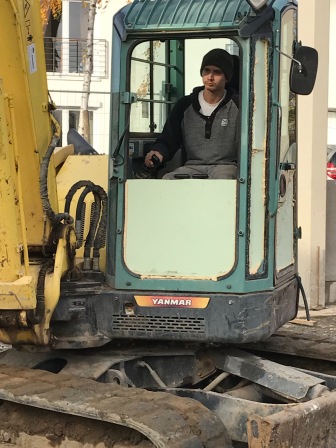

08.11.16; Der zweite Kommandant an der künftigen Kdt.-Büroaußenwand |

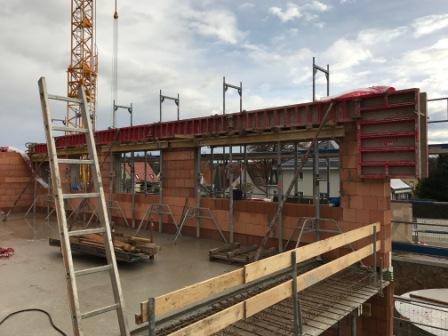

08.11.16; Die Zwischenmauern im OG wachsen |

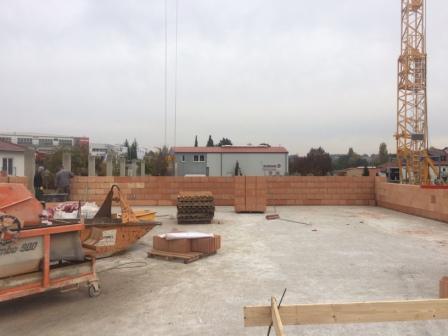

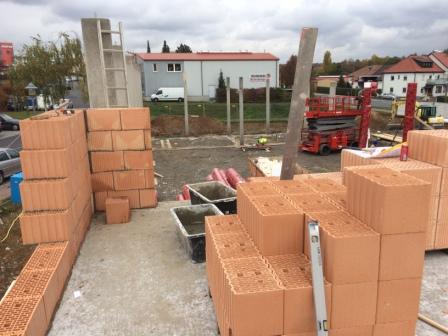

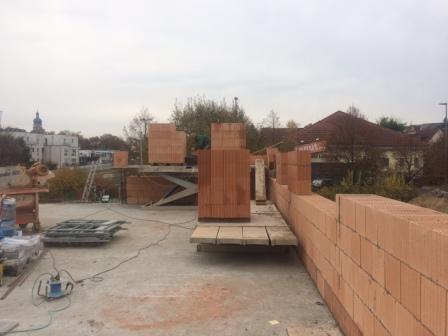

04.11.16; Das OG wächst Reihe um Reihe (1) | 04.11.16; Das OG wächst Reihe um Reihe (2) |
04.11.16; Die Feuerwehr spendiert eine selbstgemachte Brotzeit an das Baustellenteam - denn "ohne Mampf, kein Kampf!" | 04.11.16; Die Baumannschaft lässt es sich die Brotzeit schmecken |
03.11.16; Die Säulen der Fahrzeughalle sind fertig ausgeschalt | 03.11.16; Gestern erst gegossen, heute schon die ersten Steine im OG gesetzt |

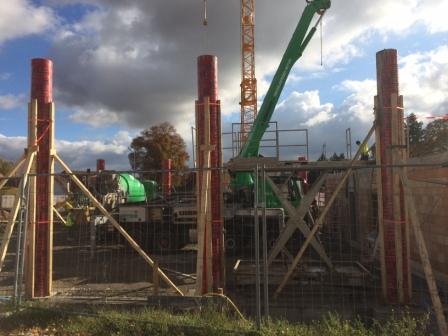

02.11.16; Die Zwischendecke trocknet durch | 02.11.16; Der Ehrenkommandant erkundet das Untergeschoss |
02.11.16; Der Ehrenkommandant bei der Baudokumentation | 02.11.16; Die Zwischendecke ist fertig gegossen |

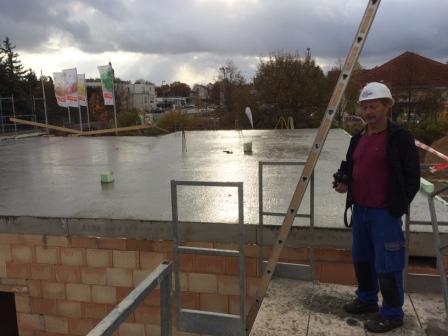

02.11.16; Die Zwischendecke wird gegossen (4) | 02.11.16; Die Zwischendecke wird gegossen (5) |
02.11.16; Die Zwischendecke wird gegossen (2) | 02.11.16; Die Zwischendecke wird gegossen (3) |
02.11.16; Die Zwischendecke wird gegossen (1) | 02.11.16; Die Säulen der Fahrzeughalle werden gegossen |
28.10.16; Blick in die Herrenumkleide | 28.10.16; Blick in den Verbindungsgang |
28.10.16; Blick in die spätere Fahrzeughalle | 28.10.16; Die Fahrzeughallenstützen werden zum ausbetonieren vorbereitet und verankert |
28.10.16; Die Zwischendecke wird mit Dämmung versehen | 28.10.16; Die Zwischendecke wird mit Füllschalungen versehen |
28.10.16; Auch für die Feuerwehrkameraden gilt Helmpflicht auf der Baustelle. | 28.10.16; Helm sitzt gut! |
26.10,16; Die Gerüstbauer stellen das Fassadengerüst | 28.10.16; Die Zwischendecke wird mit Eisen bewehrt |

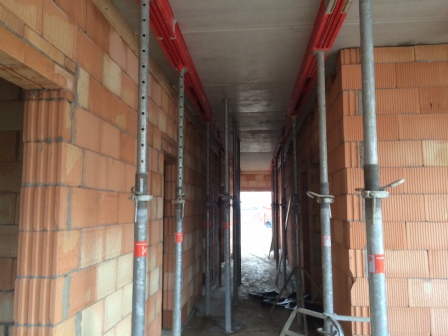

26.10.16; Die Stützen für die Zwischendecke werden gesetzt | 26.10.16; Die Stützen für die Zwischendecke werden gesetzt |
26.10.16; Die Stützen werden mit Gussstülpen versehen | 26.10.16; Die Stützen für die Zwischendecke werden gesetzt |

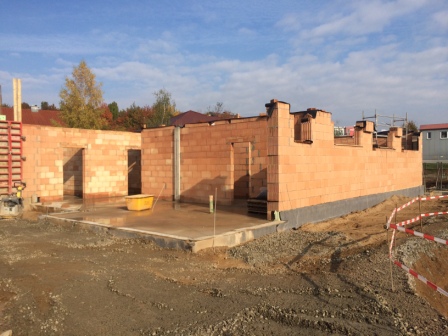

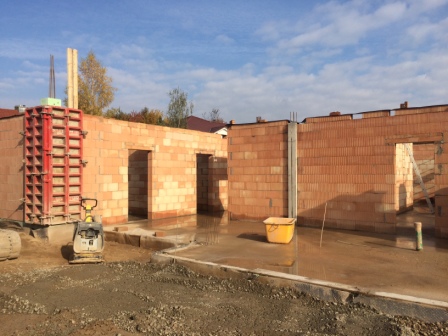

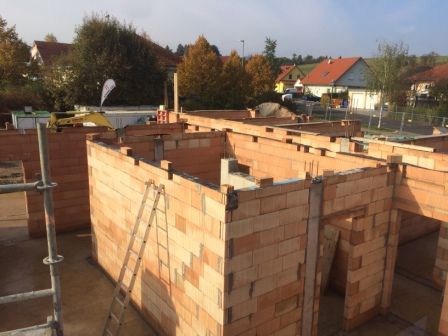

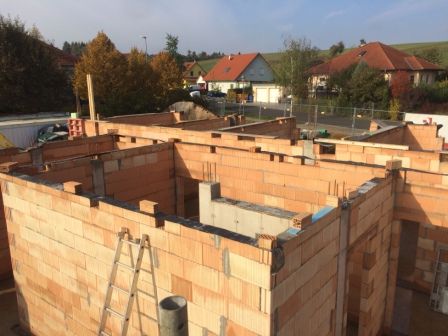

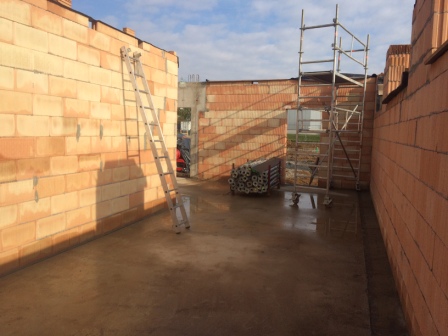

23.10.16; Ansicht von der Ortsdurchfahrtsstraße | 26.10.16; Die Stützen werden mit Gussstülpen versehen |
23.10.16; Blick in die spätere Fahrzeughalle mit sechs Toren | 23.10.16; Blick über die Grundmauern |

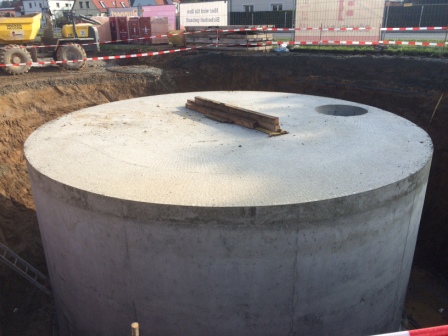

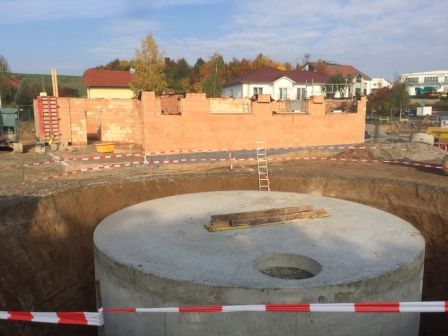

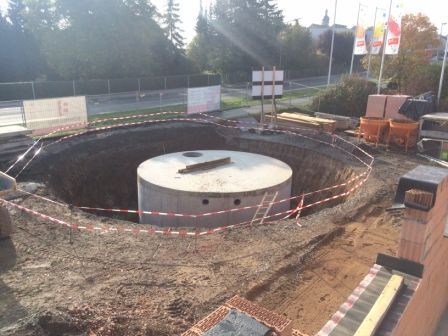

23.10.16; Blick auf die 100.000-Liter-Zisterne | 23.10.16; Blick auf die Grundmauern der Räume, hier auf die Dusche und Toiletten der Herren |
23.10.16; Blick in die Herrenumkleide | 23.10.16; Der Verbindungsgang im Erdgeschoss |
23.10.16; Das Außenfundament wurde aufgefüllt | 23.10.16; |
19.10.16; Mit einem Laufschlitten wird die Zisternenschalung befüllt. | 23.10.16; Die Zisterne ist fertig |
19.10.16; Die Zisterne ist 4m Hoch und 8m im Durchmesser | 19.10.16; Später fasst die Zisterne 100.000 Liter Wasser |

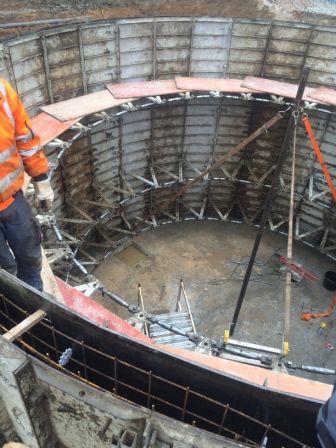

19.10.16; Die Zisterne wird geschalt | 19.10.16; Die Zisterne wird geschalt |
14.10.16; | 16.10.16; Die Schalung für die Halle wird vervollständigt |
14.10.16; | 14.10.16 |
14.10.16; Die erste fertige Wand steht | 14.10.16; Das Loch der Zisterne ist fertig |

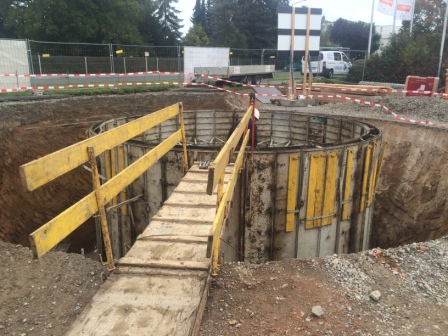

12.10.16; Das Zisternenloch wird ausgehoben (2) | 14.10.16; Die Höhe vom Erdgeschoss ist erreicht |
12.10.16; Die fünfte Reihe Steine sitzt | 12.10.16; Das Zisternenloch wird ausgehoben (1) |
12.10.16; Die Außenwände nehmen Formen an | 12.10.16; Die Fundemante für die Halle werden geschalt |

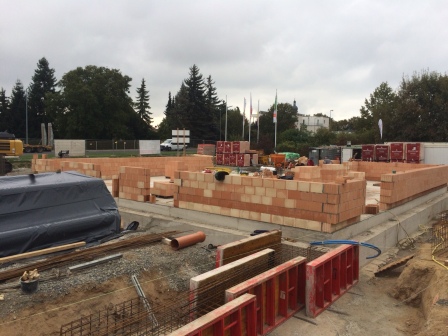

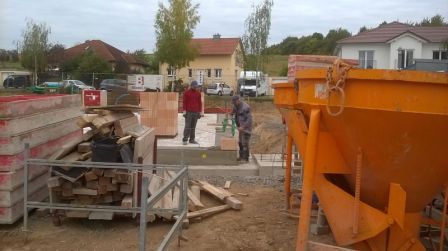

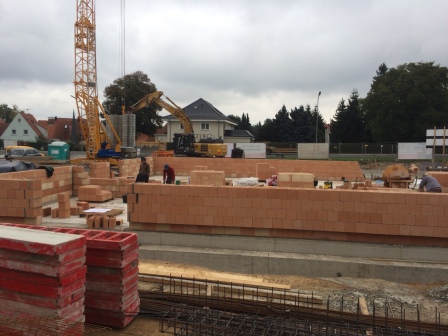

10.10.16; Die ersten Steine sind gesetzt | 10.10.16; Bereits jetzt zeichnen sich die späteren Türen ab |

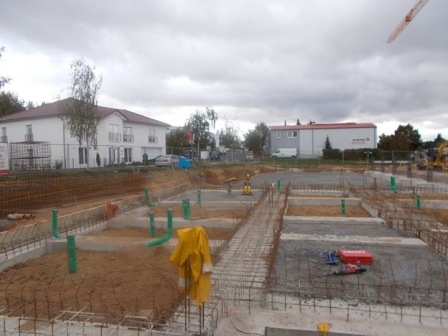

10.10.16; Der erste (Grund-)Stein wird auf die Bodenplatte gesetzt | 10.10.16; Der erste Stein wird auf die Bodenplatte gesetzt |
10.10.16; Anlieferung der Mauersteine (1) | 10.10.16; Anlieferung der Mauersteine (2) |

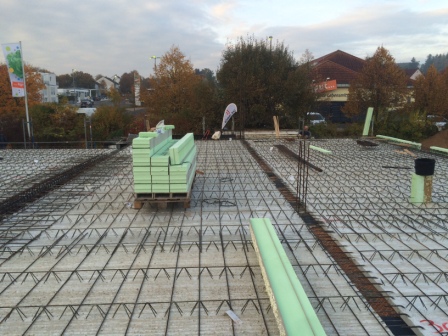

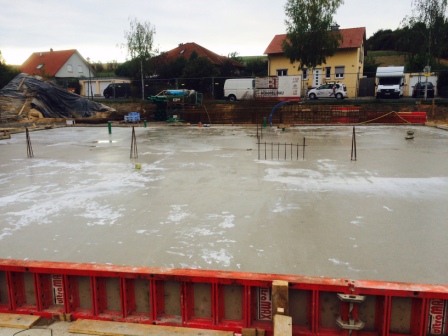

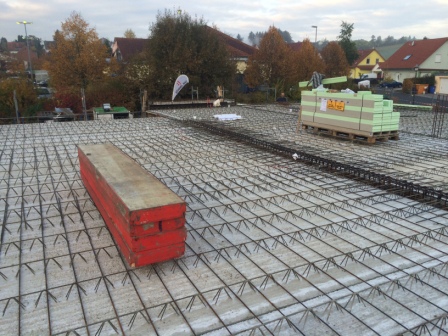

07.10.16; Die Bodenplatte wird gegossen (3) | 07.10.16; Die Bodenplatte wird gegossen (4) |

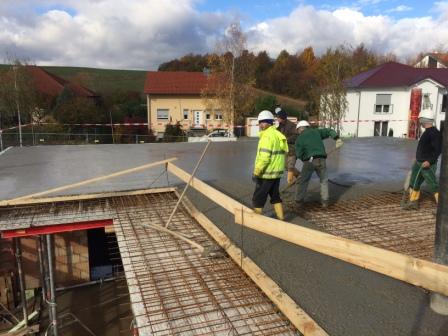

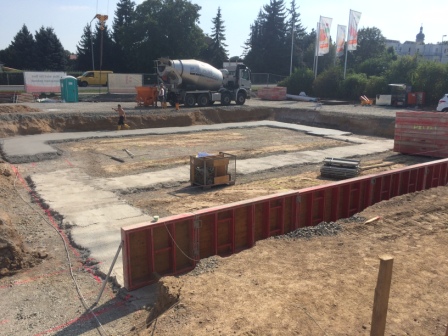

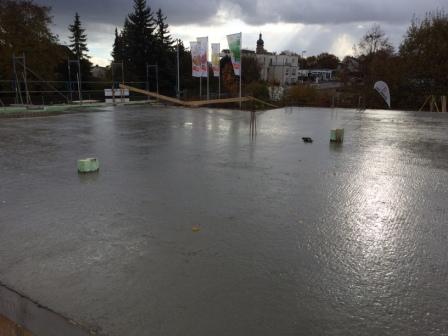

07.10.16; Die Bodenplatte wird gegossen | 07.10.16; Die Bodenplatte wird gegossen (2) |

04.10.16; Schalungen für die Bodenplatte werden vorbereitet |

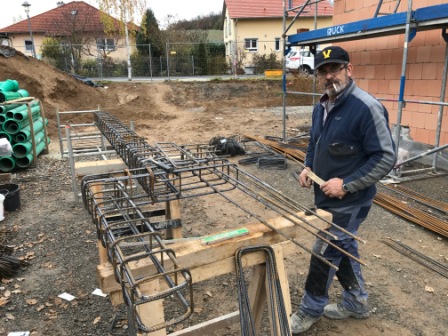

06.10.16; Die Eisenflechter binden die Bodenplattenbewehrung |

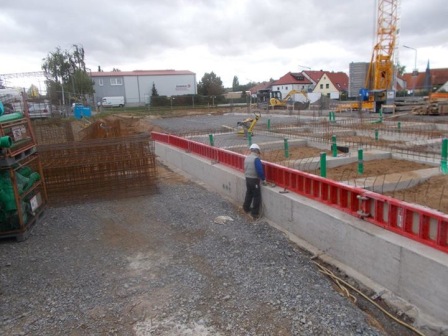

01.10.16; Die Hausverrohrung wird gesetzt | 04.10.16; Schalungen für die Bodenplatter werden vorbereitet |

24.09.16; Die gegossenen Fundamente werden sichtbar (3) | 28.09.16; Die Fundamentkammern werden mit Erde verfüllt |

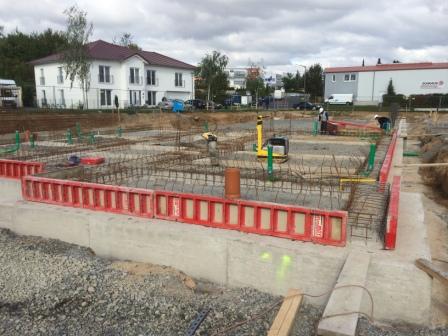

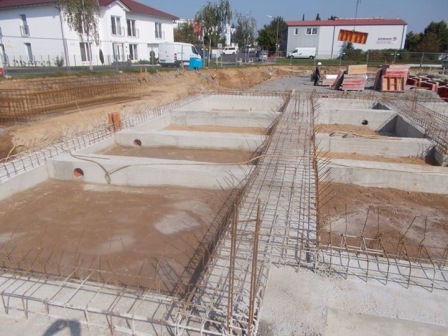

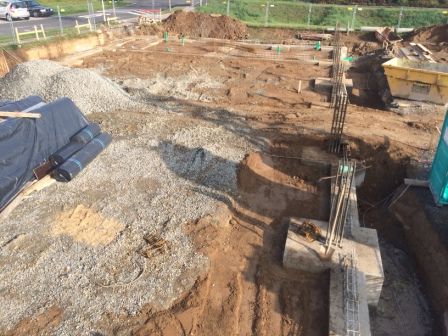

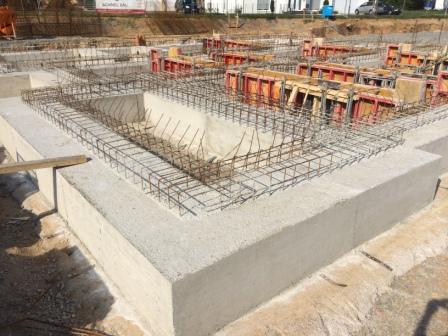

24.09.16; Die gegossenen Fundamente werden sichtbar (1) | 24.09.16; Die gegossenen Fundamente werden sichtbar (3) |

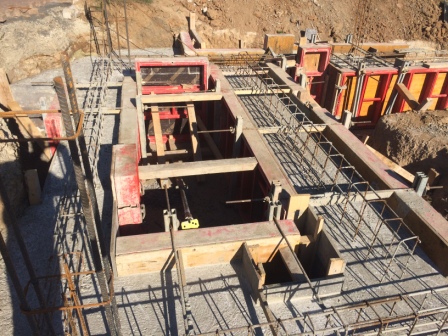

18.09.16; Die Schalung für die Hallenfundamente | 22.09.16; Die Zwischenfundamente werden gegossen |
16.09.16; Positionierung der Stahlgitterrahmen | 16.09.16; Die Bautafel |

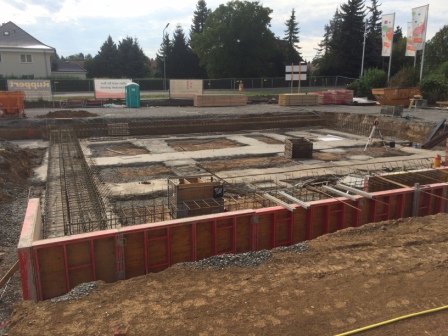

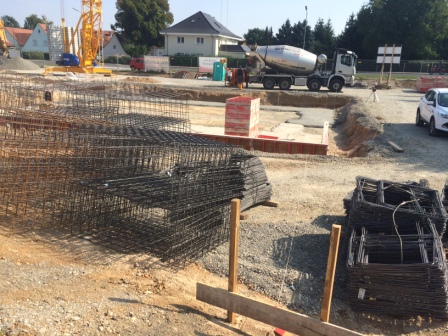

14.09.16; Betonanlieferung und erste Fundamentschalung | 14.09.16; Anlieferung der Bewährung und Stahlbetonrahmen |
12.09.16; Gruben für die Fundamente (1) | 12.09.16; Gruben für die Fundamente (2) |
12.09.16; Der Baukran wird gestellt | 12.09.16; Mondlandschaft auf dem Bauareal |
09.09.16; Spatenstich (2) | 09.09.16; Bauzaunbanner der Feuerwehr wird angebracht |
09.09.16; Vorbereitung vom Spatenstich | 09.09.16; Spatenstich (1) |
31.08.16; Die Gruben für das Streifenfundament werden ausgehoben (3) | 31.08.16; Die Gruben für das Streifenfundament werden ausgehoben (4) |
31.08.16; Die Gruben für das Streifenfundament werden ausgehoben (1) | 31.08.16; Die Gruben für das Streifenfundament werden ausgehoben (2) |
29.08.16; In das Erdreich wird Kalk eingearbeitet (1) | 29.08.16; In das Erdreich wird Kalk eingearbeitet (2) |

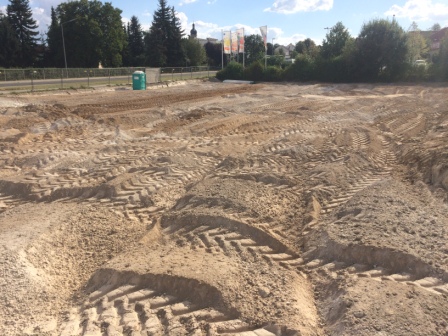

24.08.16; Der Oberboden ist vollständig abgetragen | 24.08.16; Weitere Baumaschinen werden angeliefert |
22.08.16; Beginn der Erdaushubarbeiten (2) | 22.08.16; Beginn der Erdaushubarbeiten (3) |

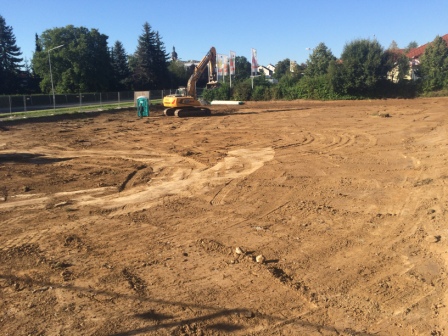

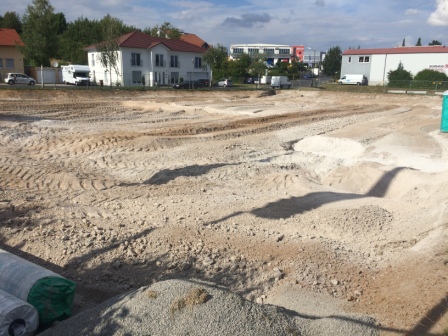

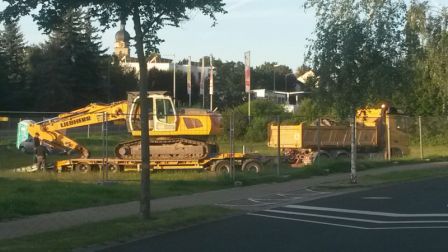

22.08.16; Anlieferung der Baumaschinen | 22.08.16; Beginn der Erdaushubarbeiten (1) |
18.08.2016; Die Zufahrt zum Bauareal wird angelegt (1) | 18.08.16; Die Zufahrt zum Bauareal wird angelegt (2) |
01.08.2016; Das Bauareal wird eingezäunt (1) | 01.08.2016; Das Bauareal wird eingezäunt (2) |

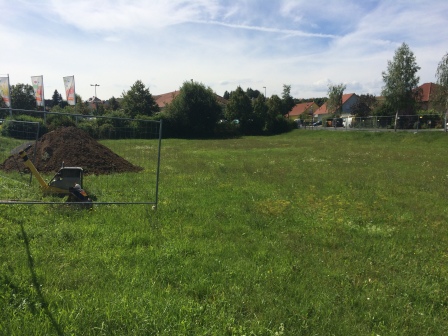

02.07.2016; Der Bauplatz im Urzustand (1) | 02.07.2016; Der Bauplatz im Urzustand (2) |
02.07.2016; Der Bauplatz im Urzustand (3) | 02.07.2016; Der Bauplatz im Urzustand (4) |
02.07.2016; Der Bauplatz im Urzustand (5) | 02.07.2016; Der Bauplatz im Urzustand (6) |
So soll es mal ausschauen (Vorentwurf):
Der Bauplatz an der Würzburger Straße | Ansicht von der Würzburger Straße vom Industriegebiet kommend |
Ansicht von der Würzburger Straße vom Ortsgebiet kommend | Draufsicht |
d | |
